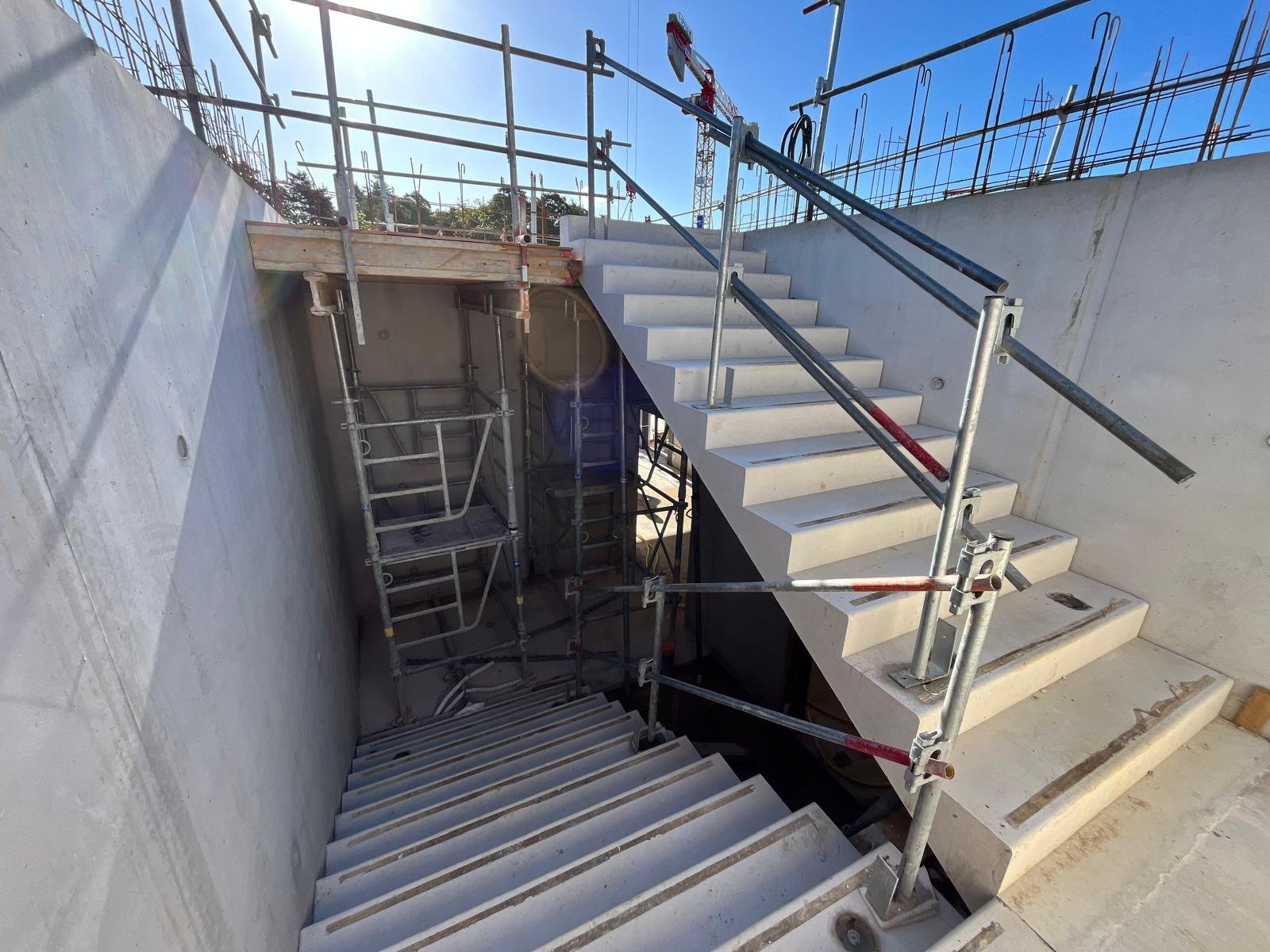

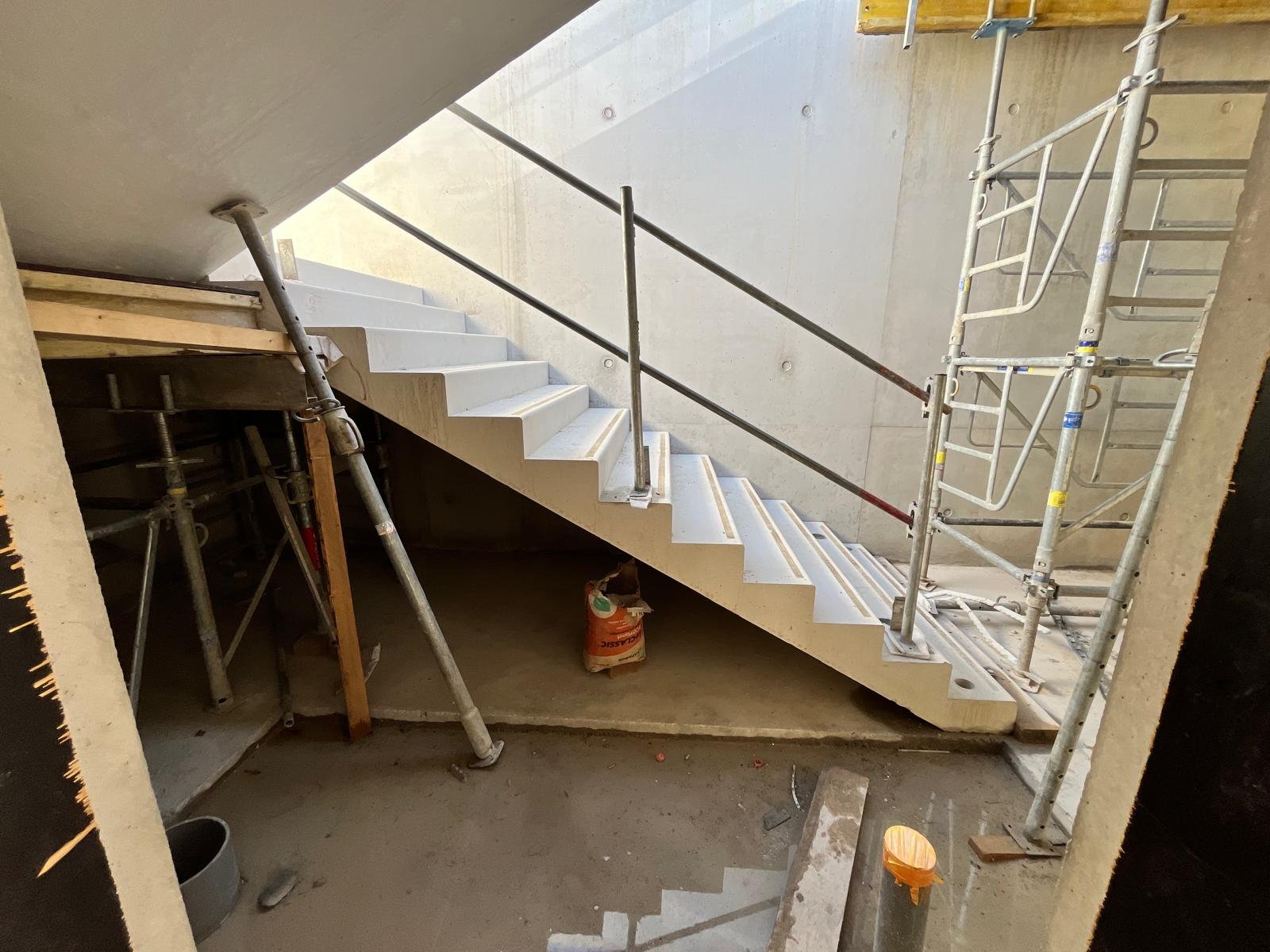

La phase 15 du chantier : La dalle du premier étage et son escalier d’accès représentent les étapes les plus marquantes de cette phase, sans oublier la rampe d’accès au toit qui sera à terme végétalisée. Cette phase concerne donc la poursuite des travaux de gros œuvre et de superstructure béton armé, comprenant notamment les interventions techniques suivantes :

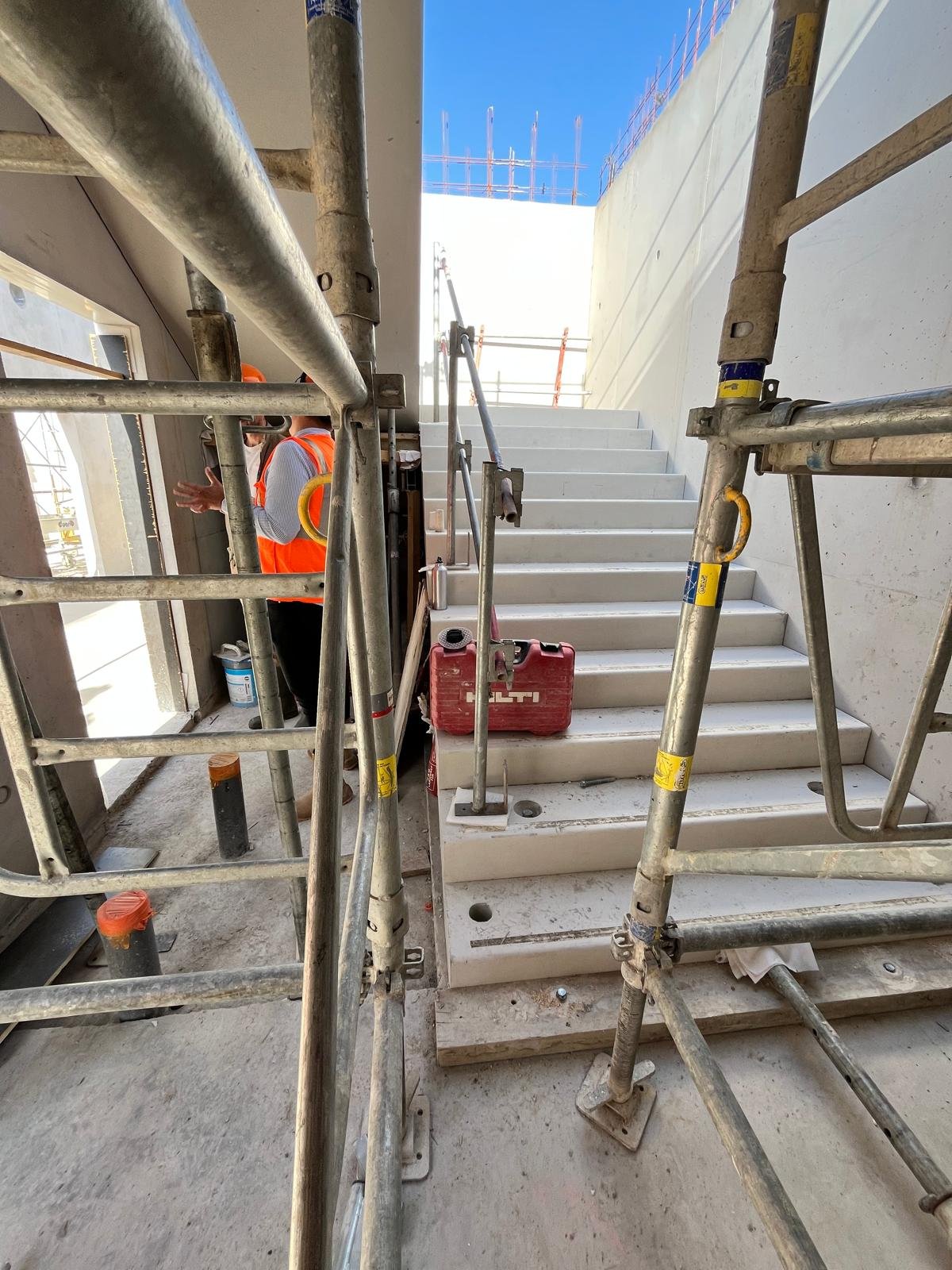

Mise en place de l’escalier béton préfabriqué quart tournant
- La réception et le contrôle de l’escalier béton préfabriqué quart tournant avant opérations de levage avec vérification des dimensions, réservations, points de levage, états de surface et conformité de l’ouvrage par rapport aux plans d’exécution ;
- La préparation des zones d’appui, des assises béton et des interfaces de raccordement destinées à recevoir l’escalier préfabriqué ;
- Le contrôle des dispositifs de liaison et des aciers en attente destinés au raccordement structurel de l’escalier avec les voiles béton adjacents ;

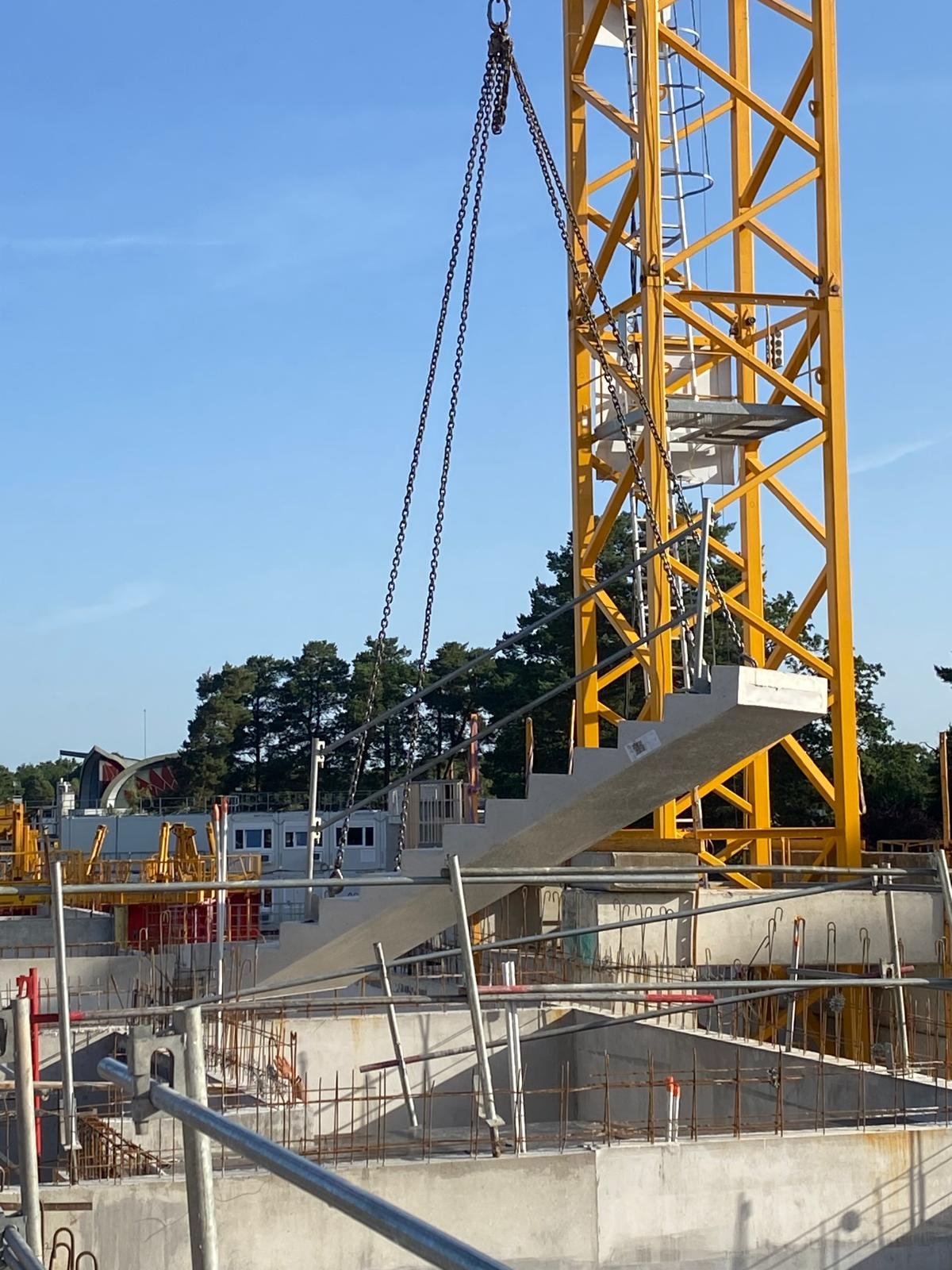

- Les opérations de levage, de manutention et de mise en place de l’escalier préfabriqué ont été réalisées à l’aide de la grue de chantier conformément au plan de levage établi pour l’opération. Les manutentions ont été effectuées au moyen d’élingues adaptées aux caractéristiques de l’ouvrage, fixées sur les dispositifs de levage intégrés au préfabriqué ou sur les ancrages prévus par le fabricant, après vérification de leur conformité, de leur capacité de charge et de leur état général avant utilisation ;
- L’utilisation des dispositifs de levage intégrés à l’élément préfabriqué avec contrôle préalable des élingages et des points d’accrochage avant manutention ;
- Le guidage de l’escalier durant les opérations de levage et d’approche a été assuré par les équipes de pose au moyen de cordages de retenue et sous la coordination permanente du chef de chantier en liaison avec le grutier, afin de garantir la maîtrise des déplacements de la charge, la sécurité des intervenants et le positionnement précis de l’ouvrage sur ses appuis définitifs ;

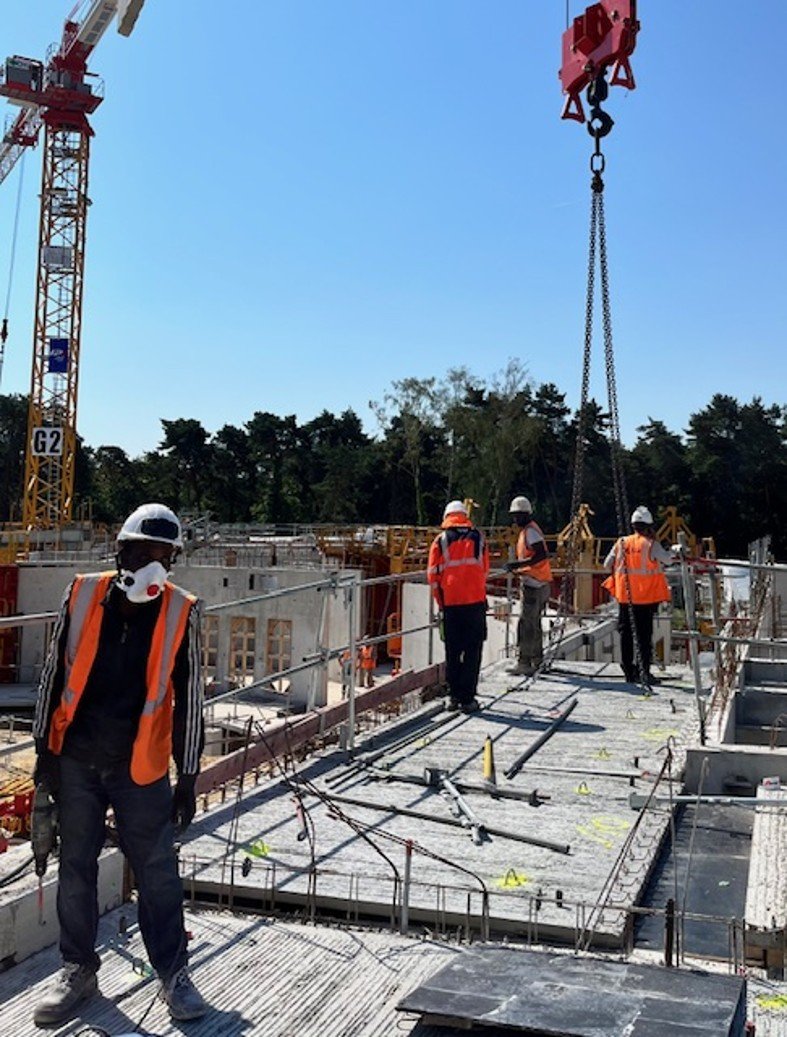

- Le positionnement progressif de l’escalier sur ses appuis définitifs avec contrôle des niveaux, alignements, aplombs et raccordements avec les voiles béton existants ;
- La mise en place de l’escalier sur ses zones d’appui a été suivie d’opérations de réglage, de calage et de stabilisation provisoire permettant d’assurer le maintien de l’ouvrage dans sa position définitive avant réalisation complète des liaisons structurelles ;
- Le contrôle des longueurs d’appui, des niveaux, de l’altimétrie, de l’alignement des volées et des raccordements avec les voiles béton a été réalisé avant validation définitive de la pose ;
- La réalisation des opérations de liaisonnement entre l’escalier préfabriqué et les voiles béton comprenant la mise en œuvre des armatures de continuité, le traitement des zones d’ancrage et les reprises de bétonnage nécessaires à la continuité structurelle de l’ouvrage ;
- Le maintien d’un étaiement provisoire sous les volées et les paliers de l’escalier a été assuré pendant la phase de stabilisation de l’ouvrage et jusqu’à validation des conditions permettant le retrait des appuis temporaires conformément aux prescriptions techniques du chantier ;
- Le réglage, le calage et le verrouillage définitif des appuis avec traitement des interfaces de liaison avant validation de la pose ;
- Après validation de la pose, les protections collectives provisoires, garde-corps périphériques et dispositifs de sécurisation des circulations ont été maintenus afin de garantir la sécurité des intervenants pendant la poursuite des travaux de gros œuvre et des opérations ultérieures ;
- La sécurisation immédiate des accès, circulations et zones d’intervention après mise en place définitive de l’escalier préfabriqué.

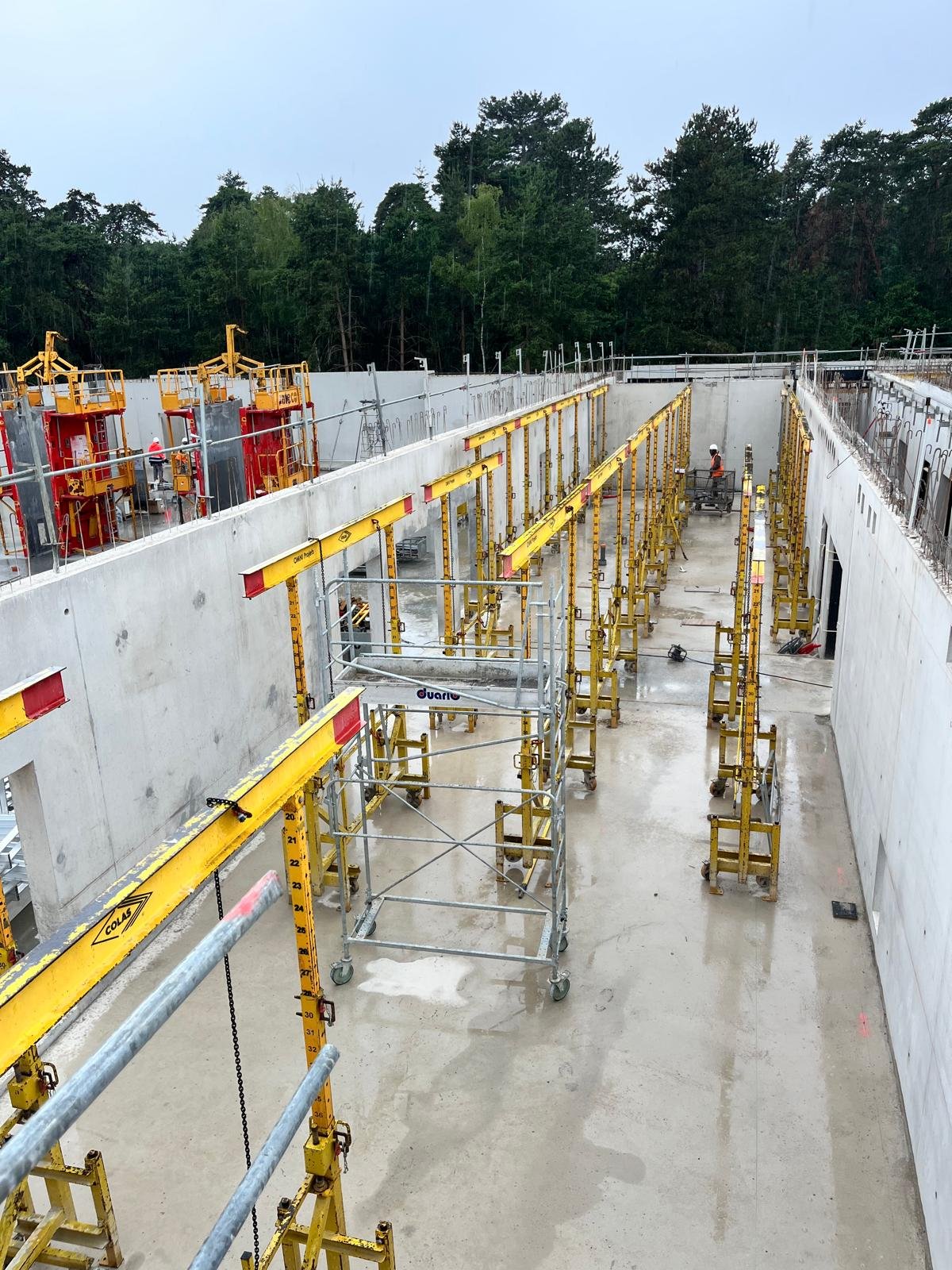

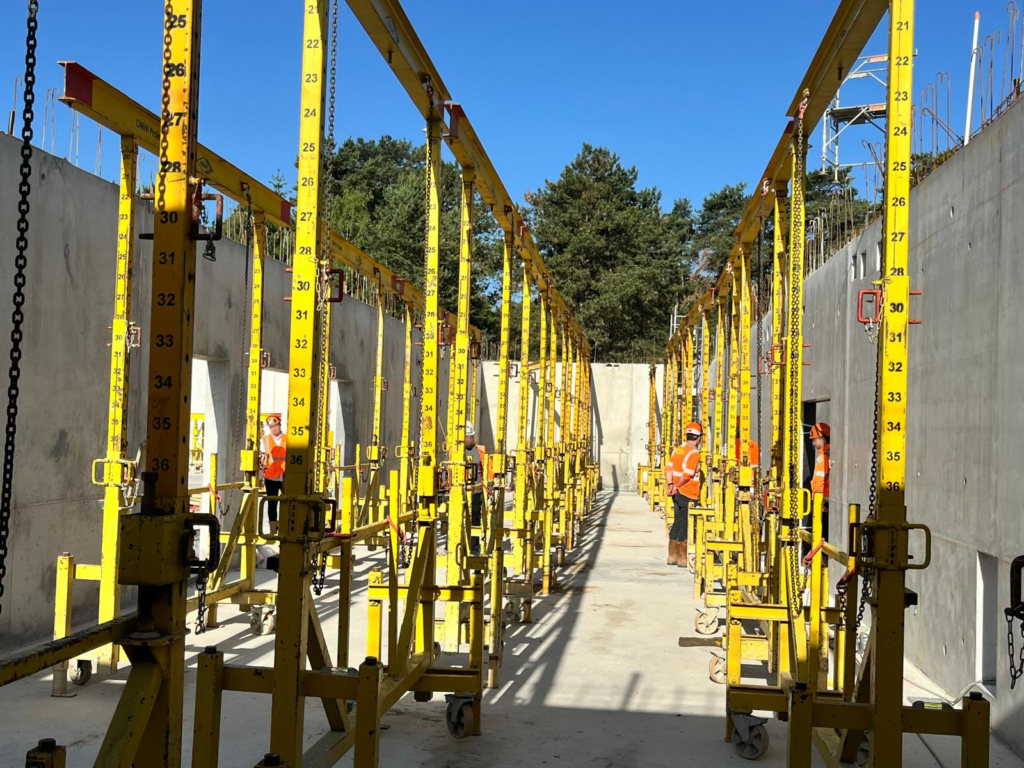

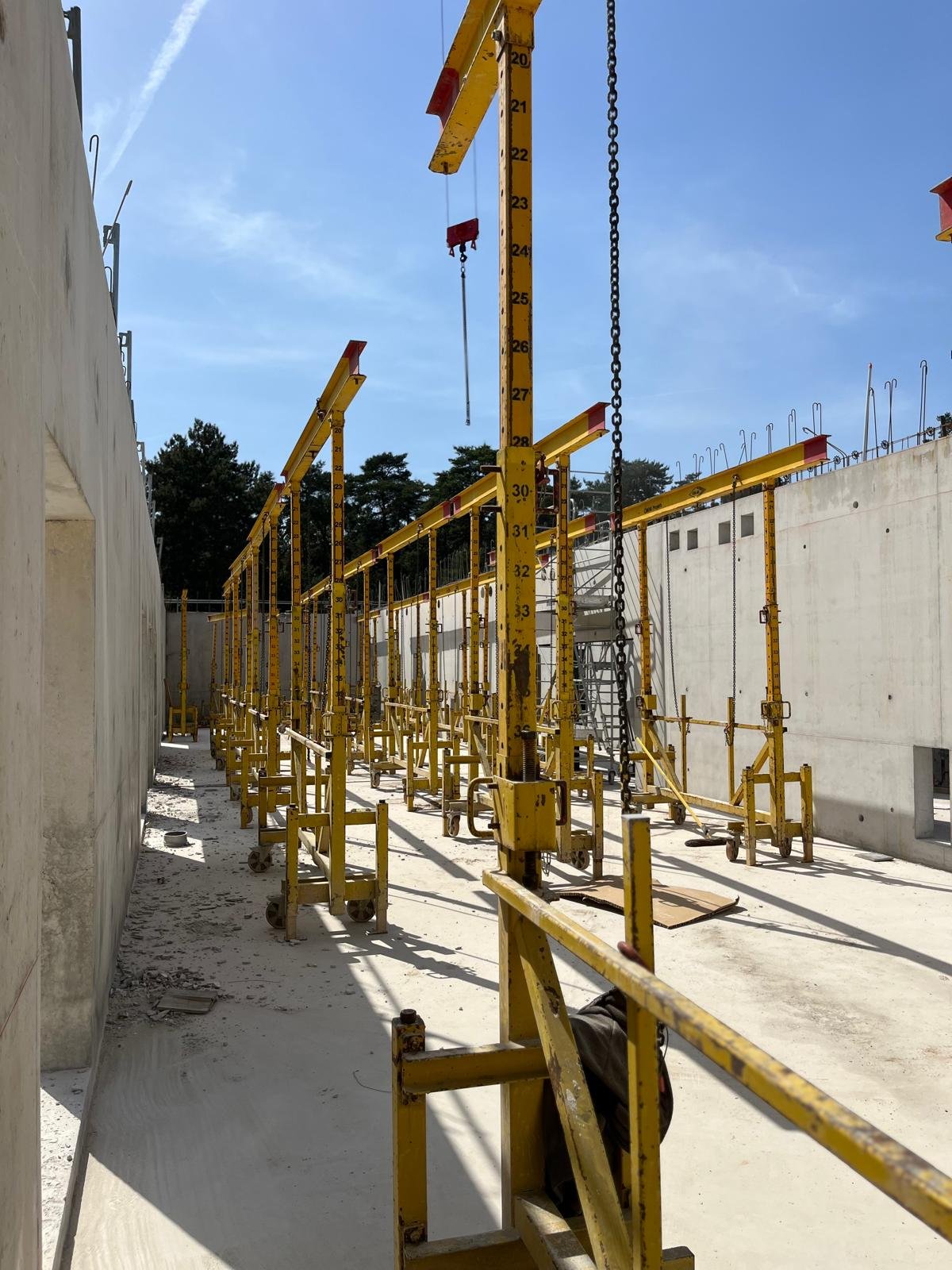

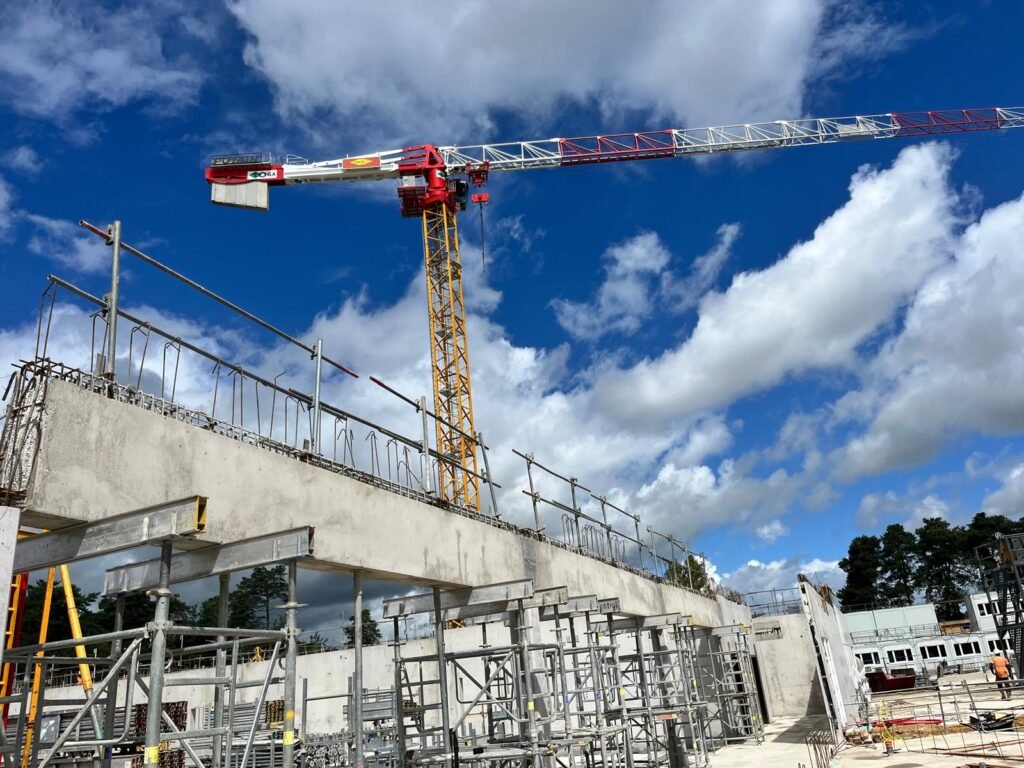

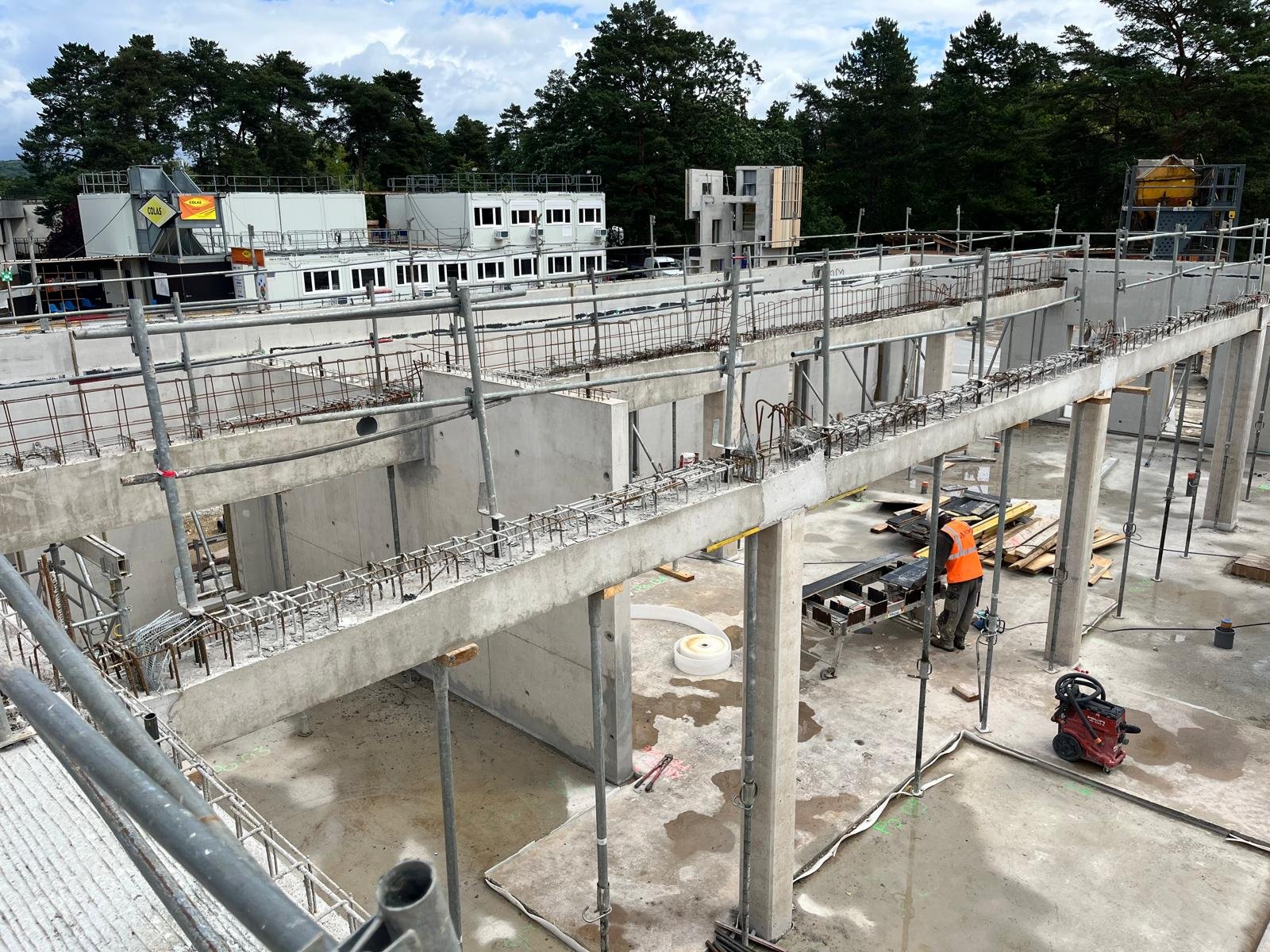

Réalisation des poutres béton armé – Mise en place des systèmes d’étaiement et coffrage
- L’implantation et le traçage des axes de poutres conformément aux plans d’exécution structure ;

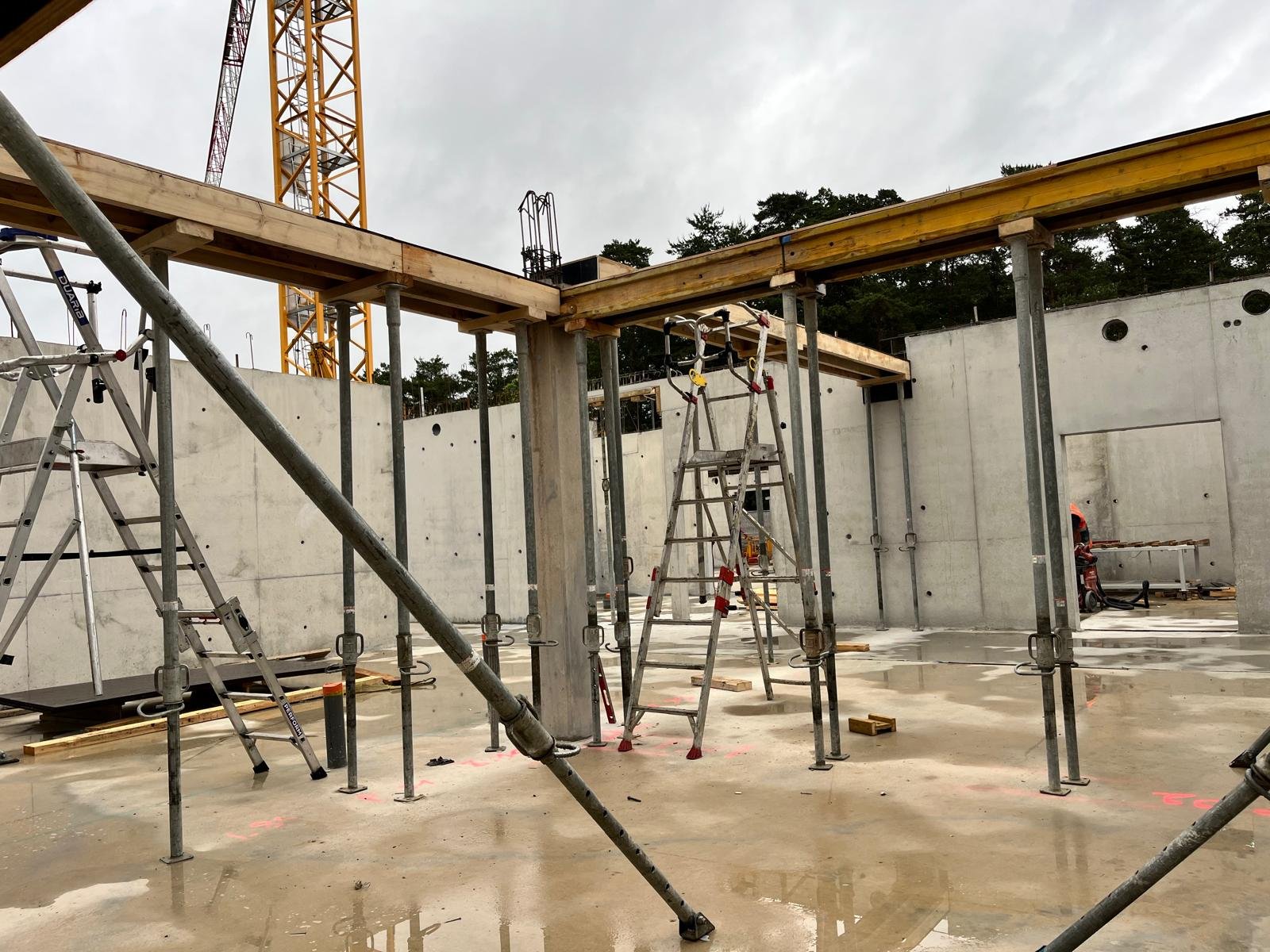

- La mise en place des tours d’étaiement métalliques, des étais de forte charge et des contreventements destinés à reprendre les descentes de charges durant les opérations de coffrage et de bétonnage ;
- Le réglage altimétrique des dispositifs d’étaiement et des poutres porteuses avec contrôle des niveaux, aplombs et stabilités avant fermeture des coffrages ;
- La pose des poutres primaires métalliques, des poutrelles secondaires ainsi que des éléments de coffrage horizontaux permettant la réalisation des fonds de poutres et des sous-faces de plancher ;
- La mise en œuvre et le réglage des panneaux de coffrage avec vérification des alignements, dimensions et rigidité générale de l’ensemble avant intervention des équipes de ferraillage ;
- Le montage des protections collectives et la sécurisation des zones de travail conformément aux procédures de sécurité du chantier ;

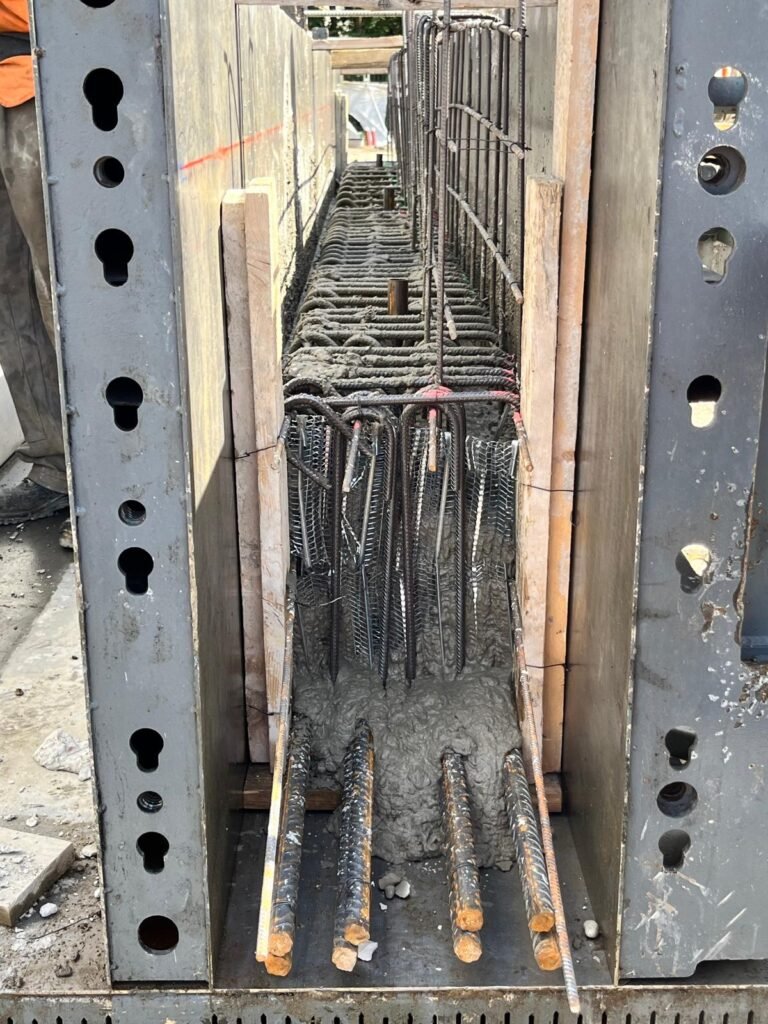

- La préfabrication, le façonnage, l’assemblage et le ligaturage des cages d’armatures des poutres comprenant armatures longitudinales, cadres, épingles, attentes et renforts conformément aux plans du bureau d’études structure ;
- La mise en place des armatures de liaison, des attentes et des aciers de continuité destinés au raccordement structurel des poutres avec les voiles béton et les prémurs
- Le contrôle des ancrages, longueurs de recouvrement et dispositifs de liaison assurant la continuité structurelle entre les poutres, les voiles béton et les éléments prémurs ;
- La manutention et la mise en place des cages d’armatures dans les coffrages à l’aide des moyens de levage du chantier sous contrôle des équipes d’encadrement ;
- Le calage des armatures au moyen de cales d’enrobage garantissant le respect des prescriptions réglementaires avant bétonnage ;
- Le contrôle des longueurs de recouvrement, des ancrages, des sections d’aciers et des réservations avant validation des opérations de coulage ;
- Le bétonnage des poutres réalisé de manière progressive avec vibration mécanique contrôlée afin d’assurer la compacité, l’homogénéité et la qualité structurelle du béton ;
- La réalisation des reprises de bétonnage et des zones de liaisonnement entre poutres, voiles béton et prémurs afin d’assurer la continuité mécanique de l’ensemble de la structure ;
- La surveillance permanente des coffrages, des étais et des points d’appui durant les opérations de bétonnage afin de prévenir tout déplacement, déformation ou dés affleurement des ouvrages ;
- Le maintien des dispositifs d’étaiement pendant le temps de prise et de durcissement du béton conformément aux prescriptions techniques ;
- Le décoffrage progressif des rives et sous-faces après validation de la résistance mécanique du béton et contrôle préalable de la stabilité des ouvrages ;
- Le retrait des tours d’étaiement et des éléments de coffrage après autorisation technique et vérification de la conformité des poutres réalisées ;
- Les contrôles techniques permanents relatifs à la conformité des ouvrages exécutés, aux implantations, aux niveaux et à la qualité des parements béton après décoffrage.

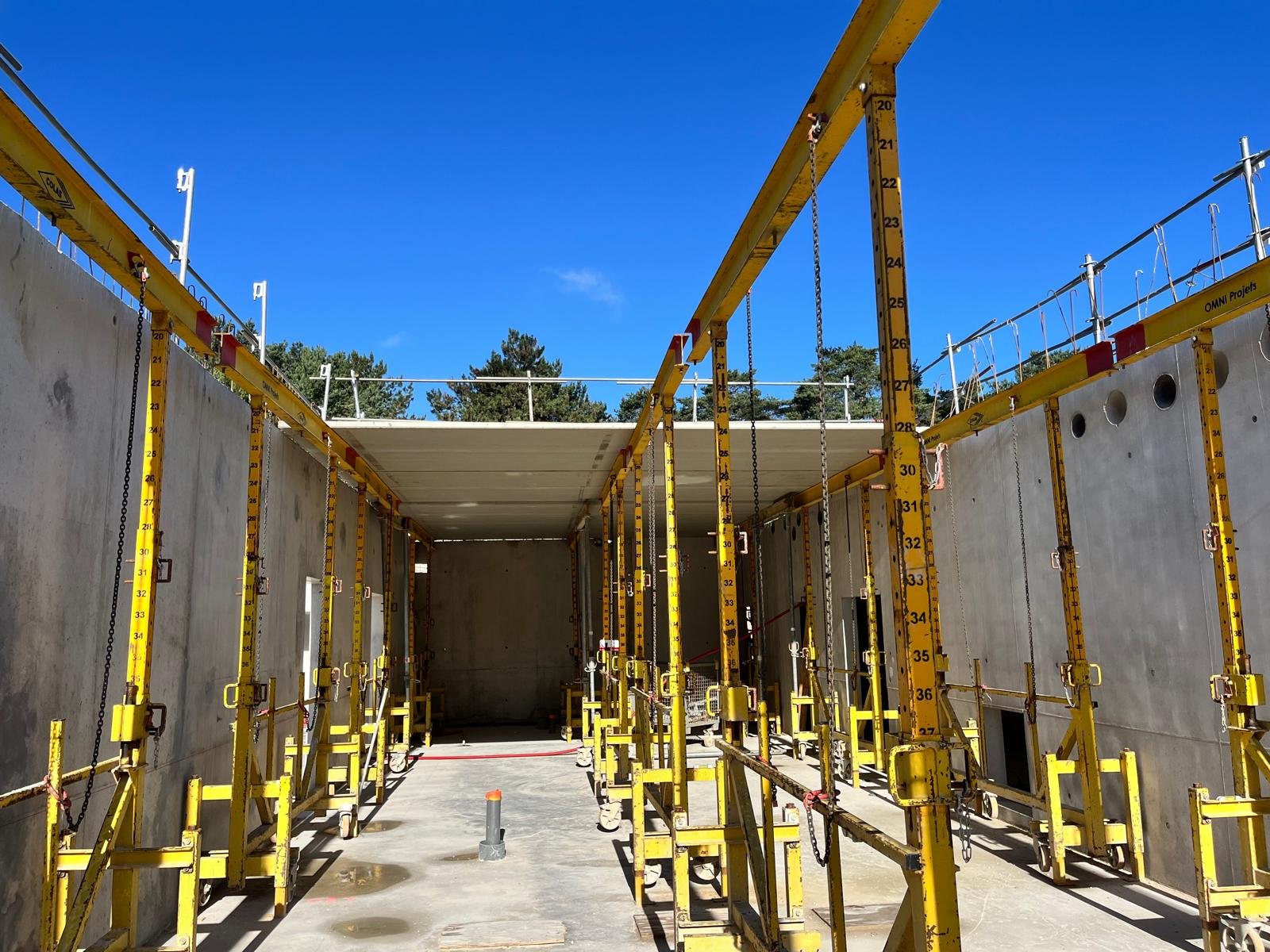

Réalisation du plancher haut – Pose des prédalles, ferraillage complémentaire et coulage des dalles

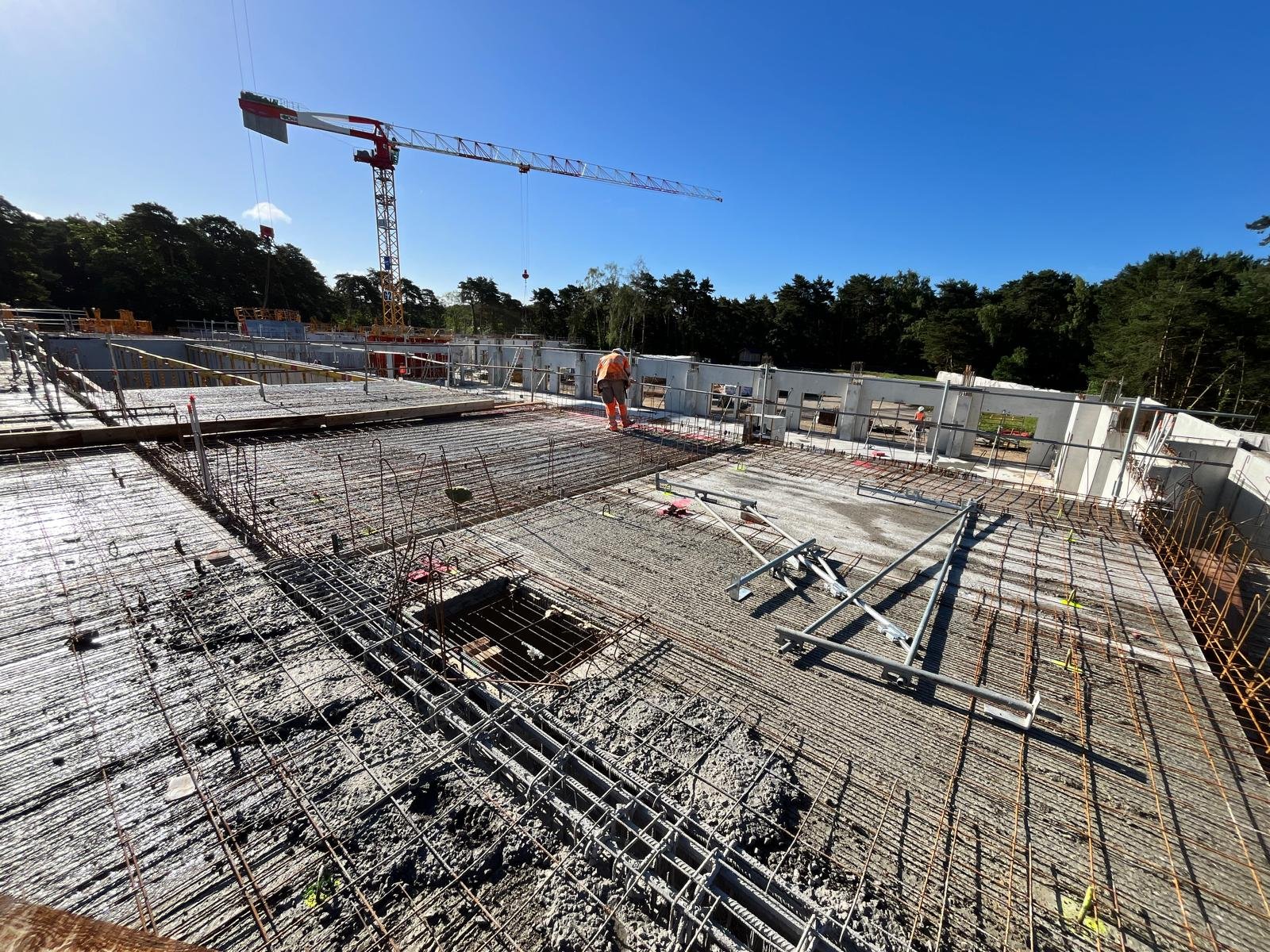

- La poursuite des travaux de superstructure par la réalisation des planchers en béton armé reposant sur les poutres et voiles précédemment exécutés ;
- La réception, le contrôle et la vérification des éléments préfabriqués de type prédalles avant mise en œuvre, comprenant le contrôle des dimensions, de l’épaisseur, des armatures incorporées, des réservations éventuelles et de leur conformité aux plans d’exécution ;

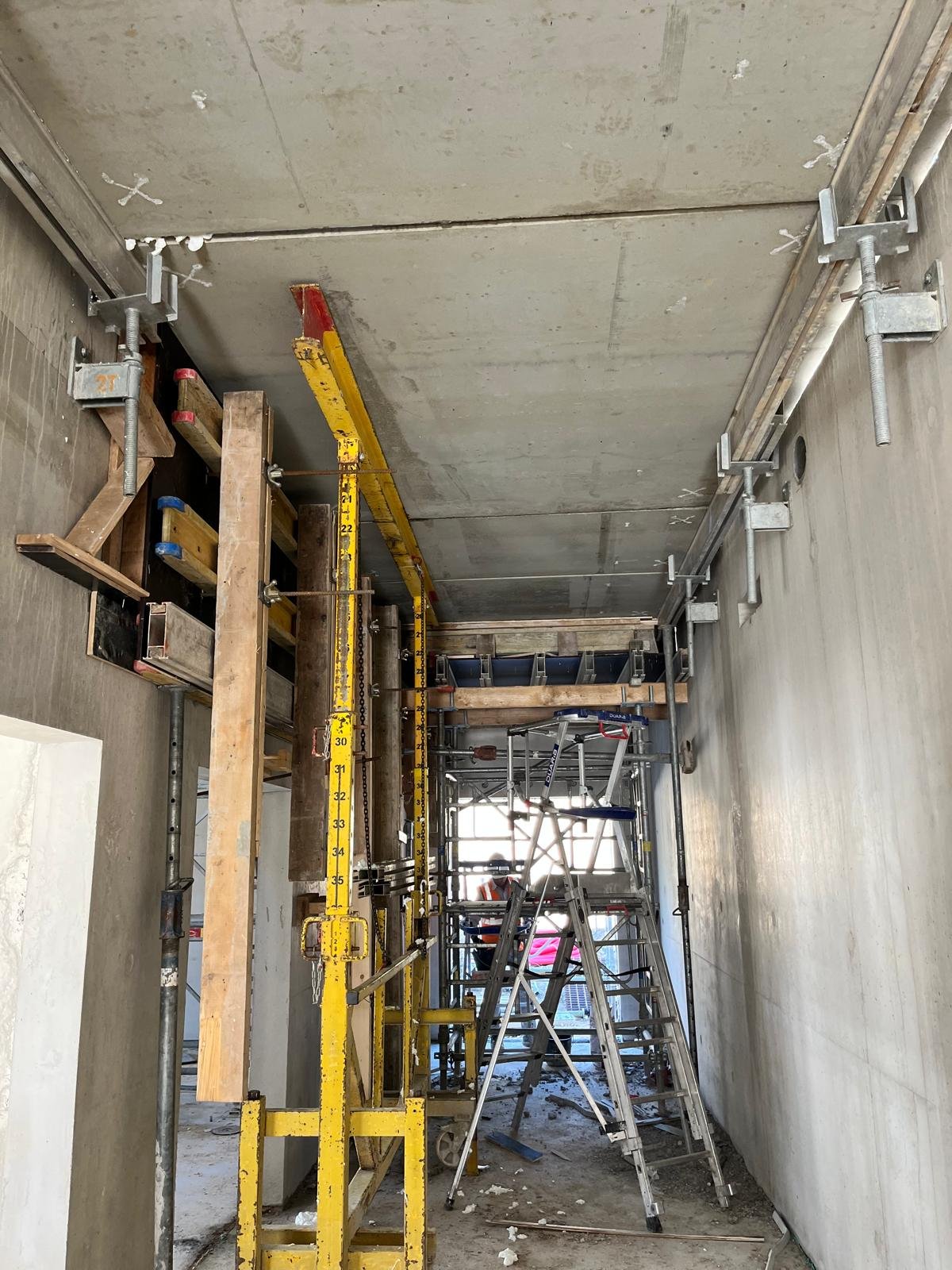

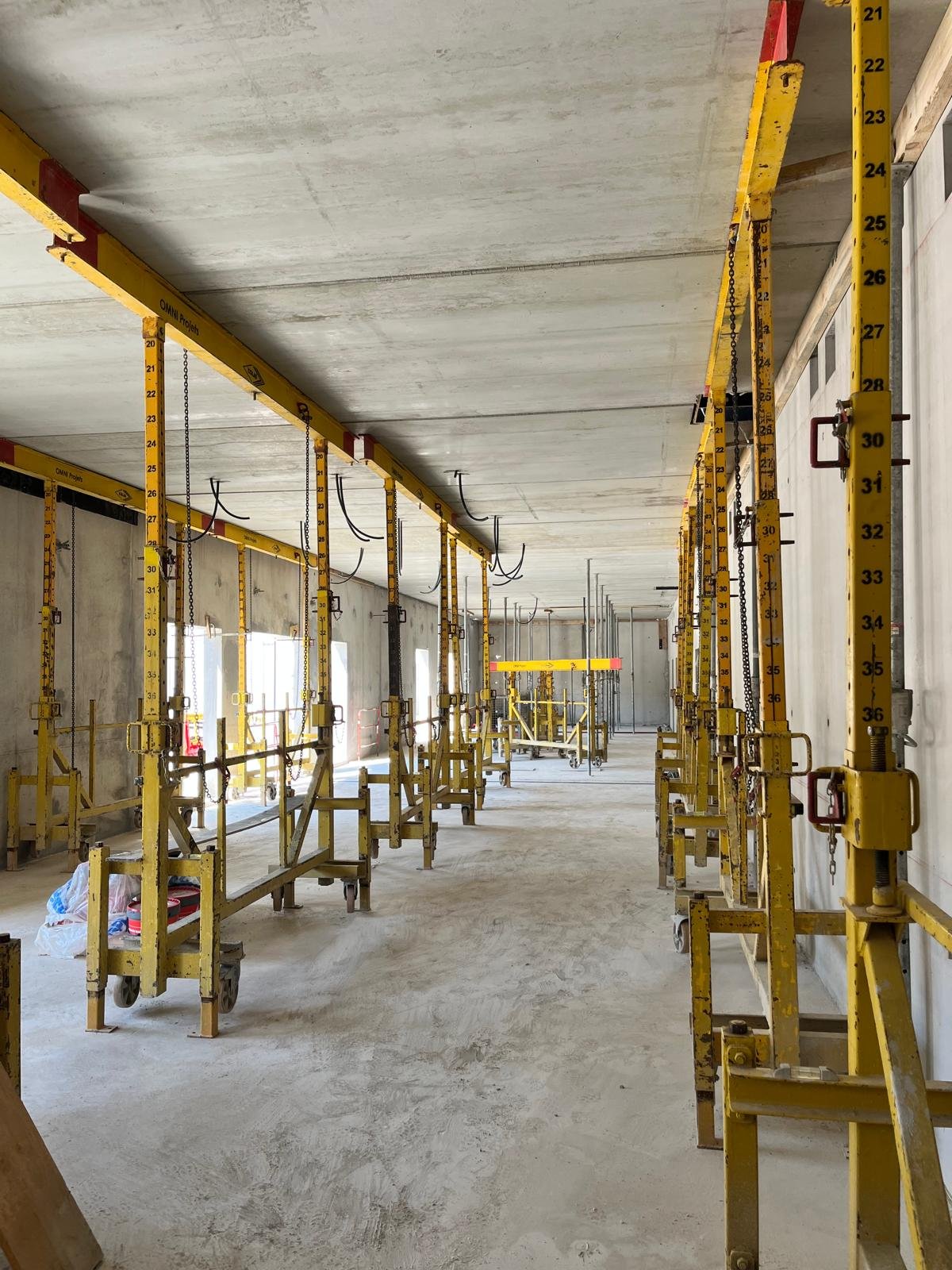

- L’installation préalable des dispositifs d’étaiement provisoire sous les zones de plancher comprenant tours d’étaiement, étais métalliques réglables, poutres porteuses et éléments de répartition destinés à reprendre les charges durant les opérations de pose et de bétonnage ;
- Le réglage altimétrique des dispositifs d’étaiement avec contrôle des niveaux, contreventements et stabilités afin de garantir la géométrie définitive des ouvrages ;

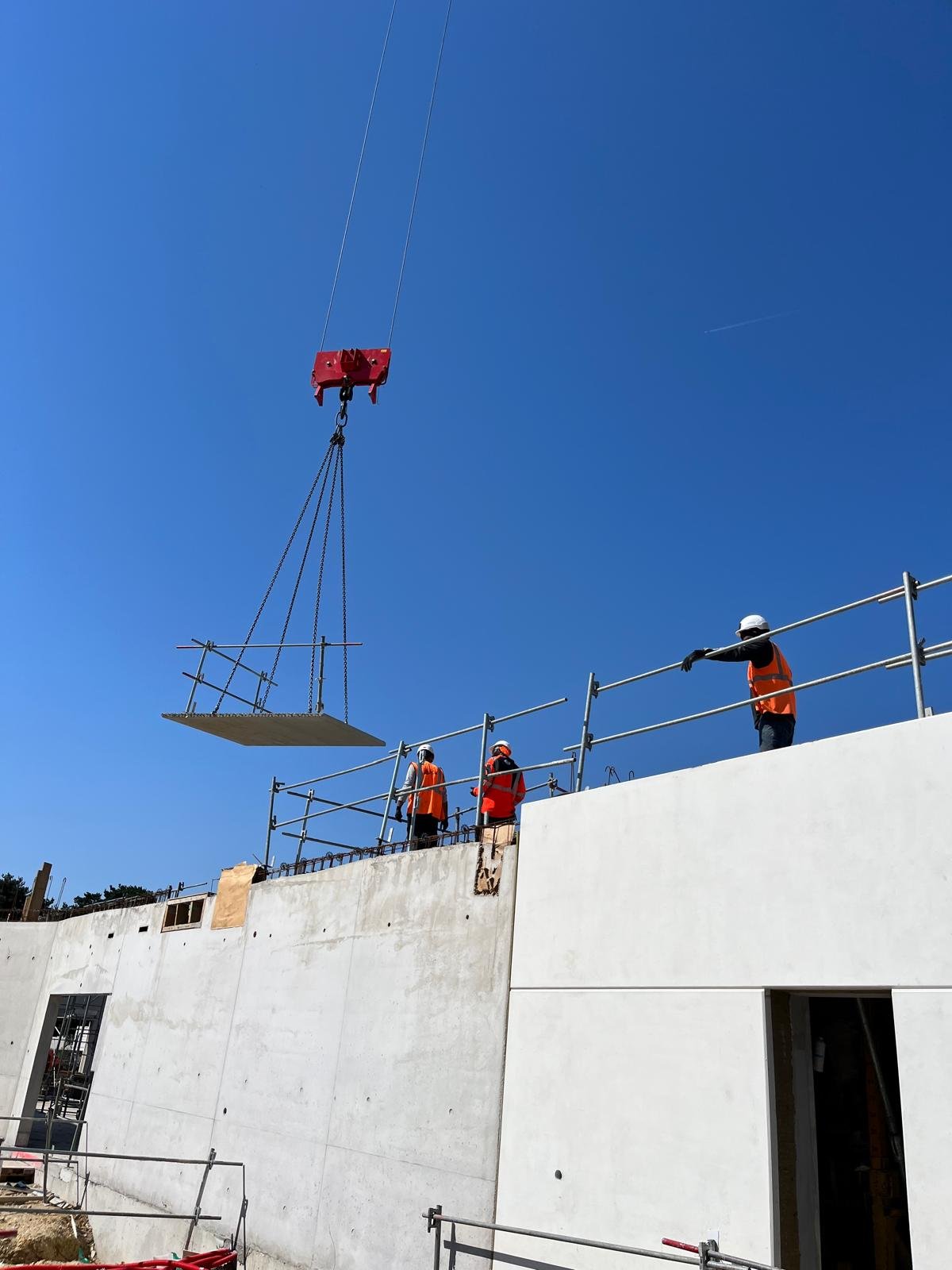

- Les opérations de levage, de manutention et de pose des prédalles réalisées à l’aide de la grue de chantier conformément au plan de levage défini, sous la coordination du chef de chantier et en liaison permanente avec le grutier ;
- Le guidage des éléments préfabriqués durant les opérations de manutention au moyen de cordages de retenue et par les équipes de pose afin d’assurer la sécurité des intervenants et la précision de mise en œuvre ;
- Le positionnement progressif des prédalles sur leurs appuis définitifs avec contrôle des longueurs d’appui, des alignements, des niveaux et de la continuité des sous-faces avant validation de la pose ;
- La mise en œuvre des dispositifs de stabilisation provisoire nécessaires au maintien des éléments préfabriqués jusqu’à la réalisation complète des liaisons structurelles ;
- La réalisation des raccordements structurels entre prédalles adjacentes par mise en œuvre des armatures de couture, aciers de liaison et dispositifs de continuité prévus aux plans d’exécution ;
- Le traitement des joints entre éléments préfabriqués comprenant le nettoyage des interfaces, le contrôle des espaces de clavage et la préparation des zones destinées à recevoir le béton de liaison ;
- La fabrication, le façonnage et l’assemblage des armatures complémentaires des poutres comprenant aciers longitudinaux, cadres, épingles, chapeaux, armatures de renfort et aciers de continuité conformément aux plans du bureau d’études structure ;
- Le raccordement des ferraillages des poutres avec les armatures en attente des voiles, prémurs et autres éléments porteurs afin d’assurer la continuité mécanique et structurelle de l’ensemble de l’ouvrage ;
- Le contrôle des ancrages, longueurs de recouvrement, zones de renforcement et dispositifs de liaison avant fermeture définitive des zones de bétonnage ;
- La mise en œuvre du ferraillage complémentaire sur prédalles comprenant la pose des treillis soudés, armatures de répartition, armatures de renfort localisées, aciers de chapeaux au droit des appuis, renforts de trémies, renforts périphériques et armatures destinées à la reprise des efforts de flexion et de poinçonnement ;
- Le ligaturage des armatures, la mise en place des cales d’enrobage et le maintien des aciers afin de garantir le respect des enrobages réglementaires et le positionnement des armatures pendant les opérations de bétonnage ;
- La réalisation des contrôles préalables portant sur la conformité des armatures, les sections d’aciers, les recouvrements, les réservations techniques, les incorporations et la géométrie générale du plancher avant autorisation de coulage ;
- La mise en œuvre des réservations techniques nécessaires au passage ultérieur des réseaux techniques conformément aux plans de synthèse ;

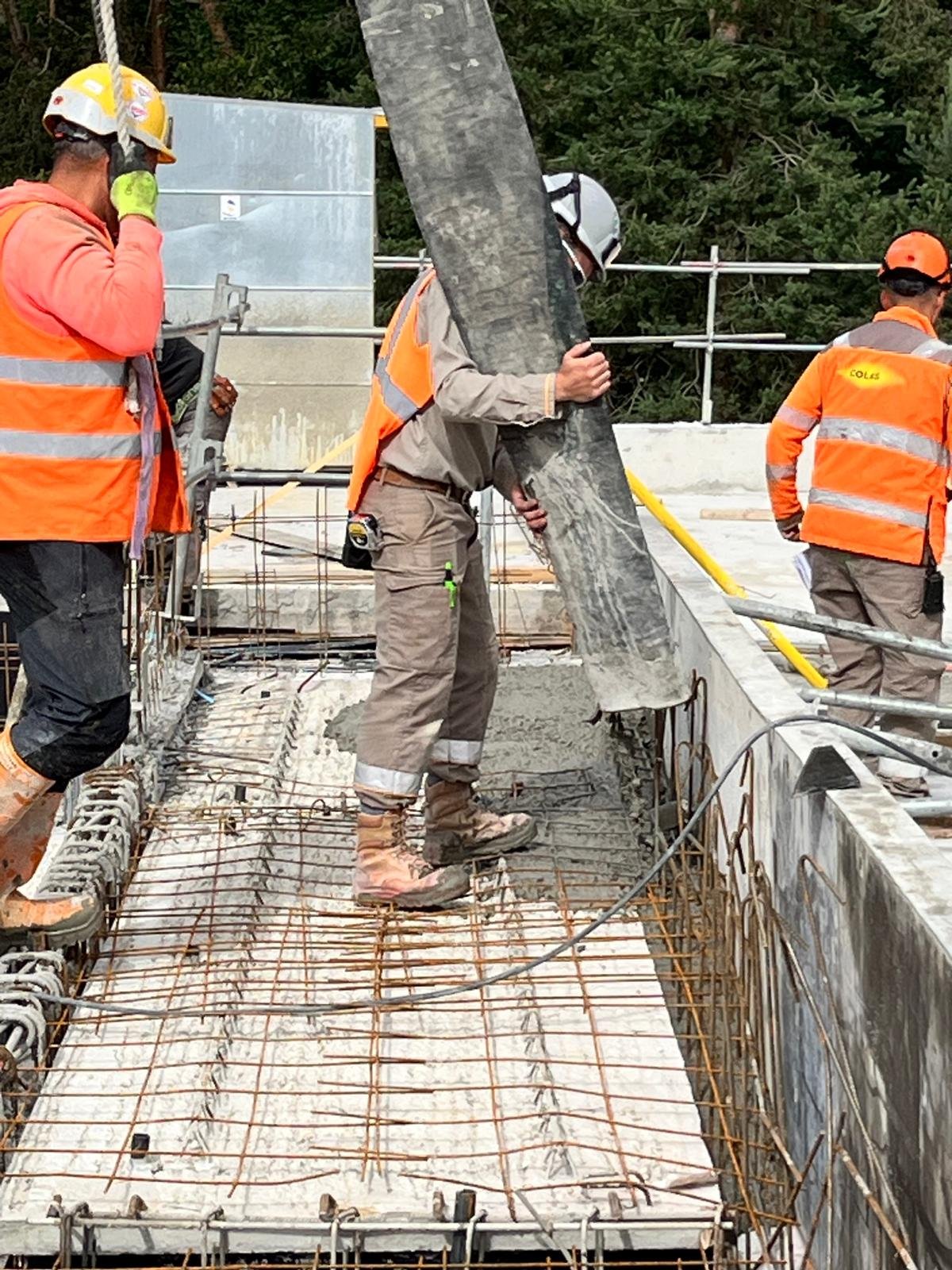

- Le coulage du béton des dalles et zones de clavage réalisé de manière continue et progressive afin d’assurer le remplissage complet des assemblages, des poutres et des parties coulées en place ;
- La vibration mécanique contrôlée du béton permettant d’assurer la compacité, l’homogénéité et la qualité structurelle des ouvrages tout en évitant les phénomènes de ségrégation ;
- Le réglage, le tirage et la mise à niveau des surfaces bétonnées afin d’obtenir les tolérances géométriques prévues au marché ;
- La surveillance permanente des prédalles, des coffrages, des armatures et des dispositifs d’étaiement durant les opérations de bétonnage afin de prévenir tout déplacement, désaffleurèrent ou déformation des ouvrages ;
- Le maintien des étaiements provisoires pendant la période de prise et de durcissement du béton conformément aux prescriptions du bureau d’études structure et aux procédures d’exécution du chantier ;
- Les contrôles techniques permanents relatifs à la conformité des armatures, à la qualité des liaisons structurelles, aux niveaux, aux épaisseurs de dalle et à la bonne exécution des ouvrages réalisés ;
- Le nettoyage des zones de travail, l’évacuation des matériaux résiduels et la préparation des interventions suivantes nécessaires à la poursuite des travaux de gros œuvre.
L’ensemble de ces opérations a été réalisé conformément aux plans d’exécution, aux prescriptions du bureau d’études structure et au planning prévisionnel de l’opération. Les travaux ont été menés de manière coordonnée entre les équipes de coffrage, ferraillage, préfabrication et levage, permettant d’assurer la continuité des ouvrages, la qualité d’exécution des assemblages structurels et le respect des objectifs de sécurité, de qualité et de délai fixés pour cette phase de chantier.
Nota : Les photographies intégrées au présent document sont réalisées dans le respect du droit à l’image et de la protection des personnes présentes sur le chantier.
.
L’IPS : un lieu culte et d’expertise aux multiples gisements de communication Plaquette institutionnelle IPS
Au sein de notre institut, des leviers de management et de communication puissants pour votre organisation.
Avec l’IPS vous vous retrouverez dans ces verbes d’action qui incarnent concrètement nos valeurs en partage :
Incarner sa politique de Responsabilité Sociale et Environnementale (RSE)
Participer à la réputation d’un lieu d’excellence française réputé mondialement
Soutenir le dépassement de soi pour tous
Les noms des donateurs et mécènes figureront sur une plaque visible à l’entrée principale de notre futur bâtiment aux Mureaux.
L’Institut Parasport Santé : un écosystème vertueux unique au monde, à la fois durable et innovant, qui associe Handicap, Sport-Santé, Formation et Recherche
« IPS Infos » est une publication de l’association de la FRUP IPS
IPS – 43, rue Froidevaux 75014 Paris – 02.51.17.51.26 / 07.87.52.52.14
Directeur de la publication : Professeur François Genêt – francois.genet@aphp.fr
Rédacteur en chef : Philippe Fourny – philippe.fourny@ips-fondation.org
Marketing & communication : Kévin Thérenty – kevin.therenty@ips-fondation.org
Maquette et diffusion : Guillaume Genêt – g.genet@cytisco.com
