Ce troisième article de notre rubrique dédiée au chantier de nos futurs bâtiments présente les phases 11 et 12 correspondant à la mise en œuvre des semelles, puits et longrines en béton armé et la réalisation d’une mare sèche.
Phase 11 : Objet de l’intervention
Cette phase concerne la réalisation des ouvrages de fondation en béton armé, comprenant :
- Le ferraillage et le coulage des semelles isolées et filantes,
- Le bétonnage des puits de fondation,
- La mise en place des coffrages CPU pour les longrines,
- La pose des armatures et le coulage des longrines reliant les appuis.
Ces ouvrages assurent la transmission des charges de la superstructure vers le sol d’assise conformément aux notes de calcul et aux plans d’exécution validés.
Les fondations donnent à voir la future emprise du bâtiment. Des affinements d’agencements écologiques ont complété les abords du chantier.

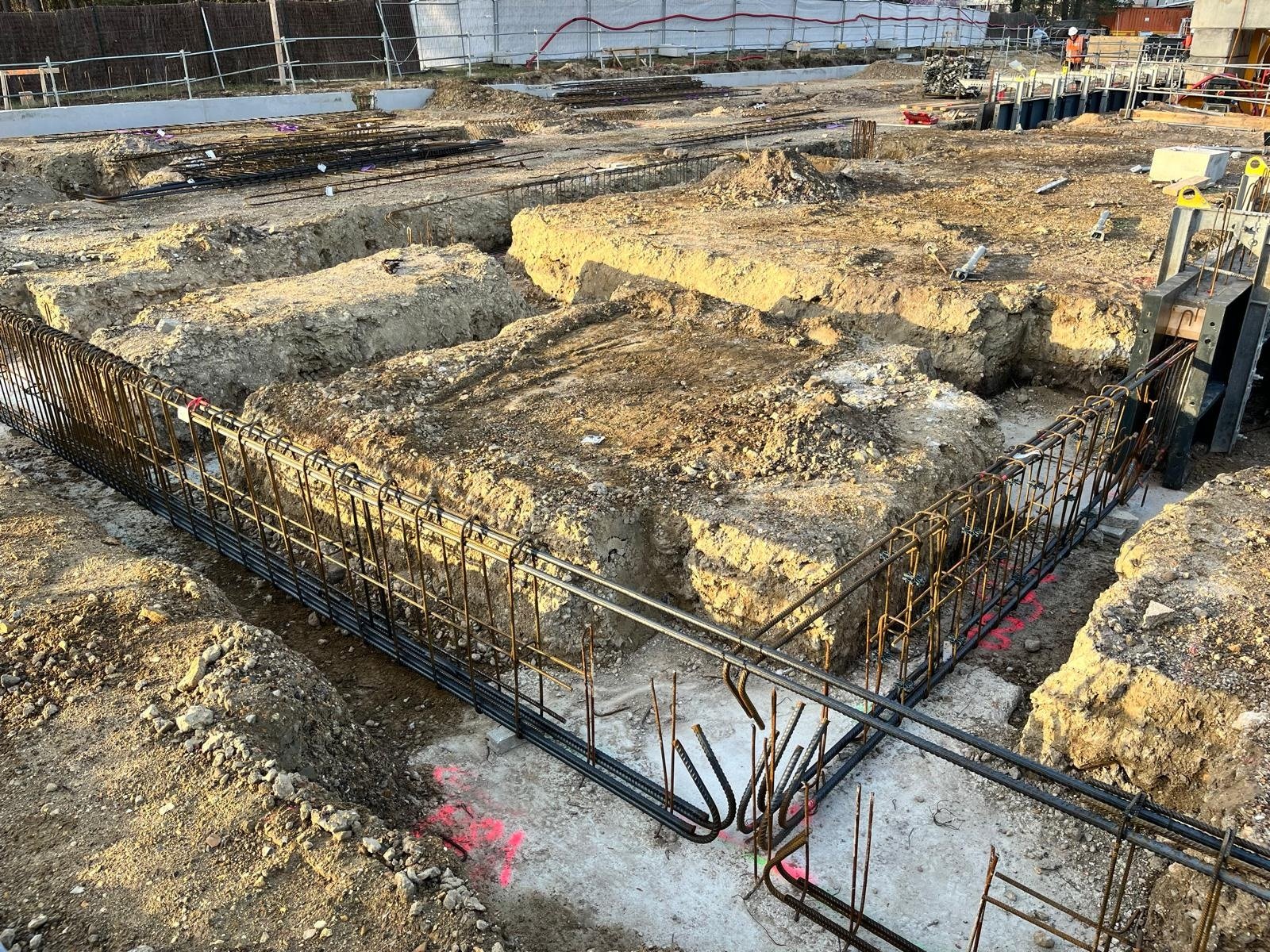

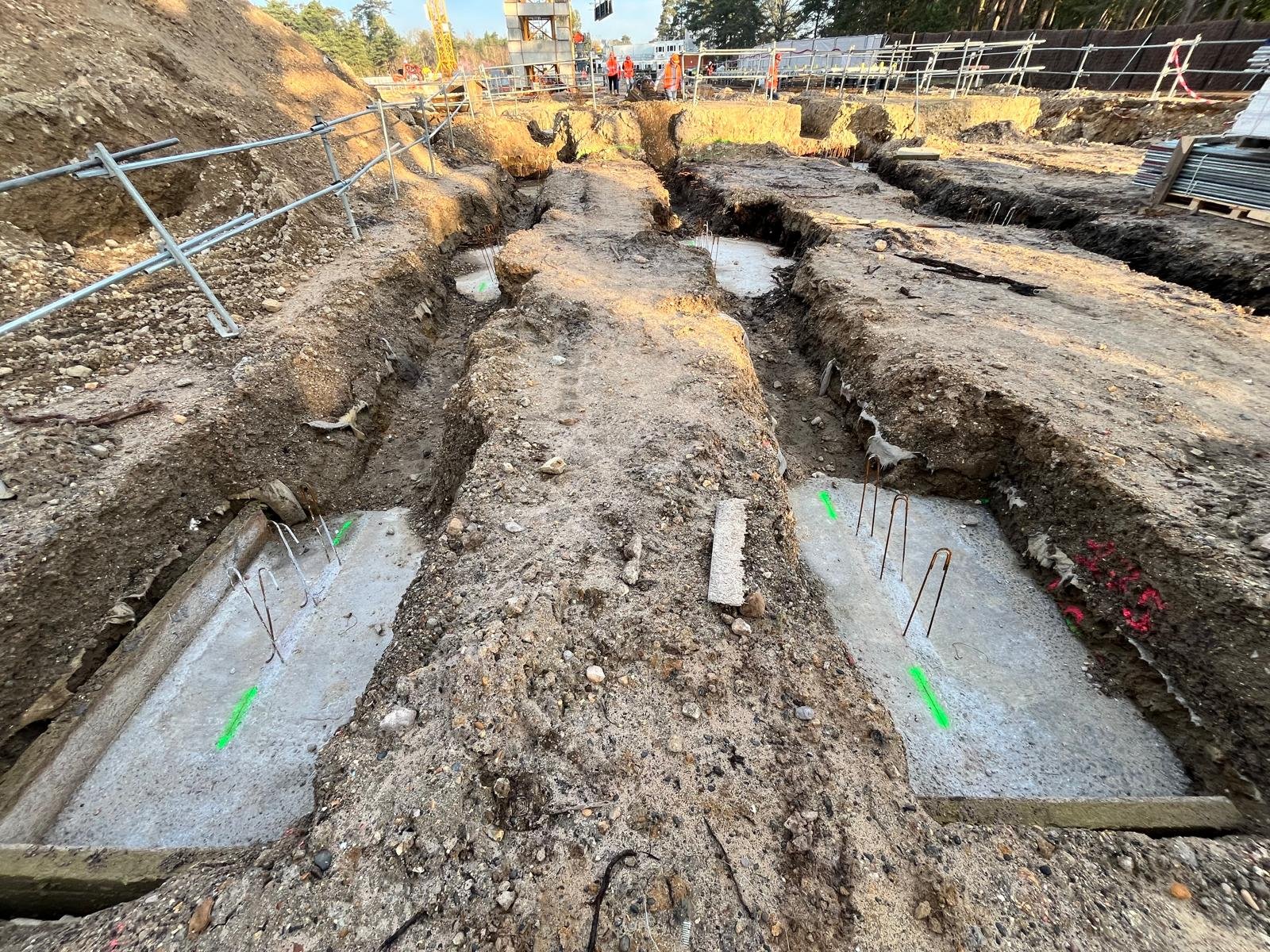

Mise en œuvre des semelles et puits

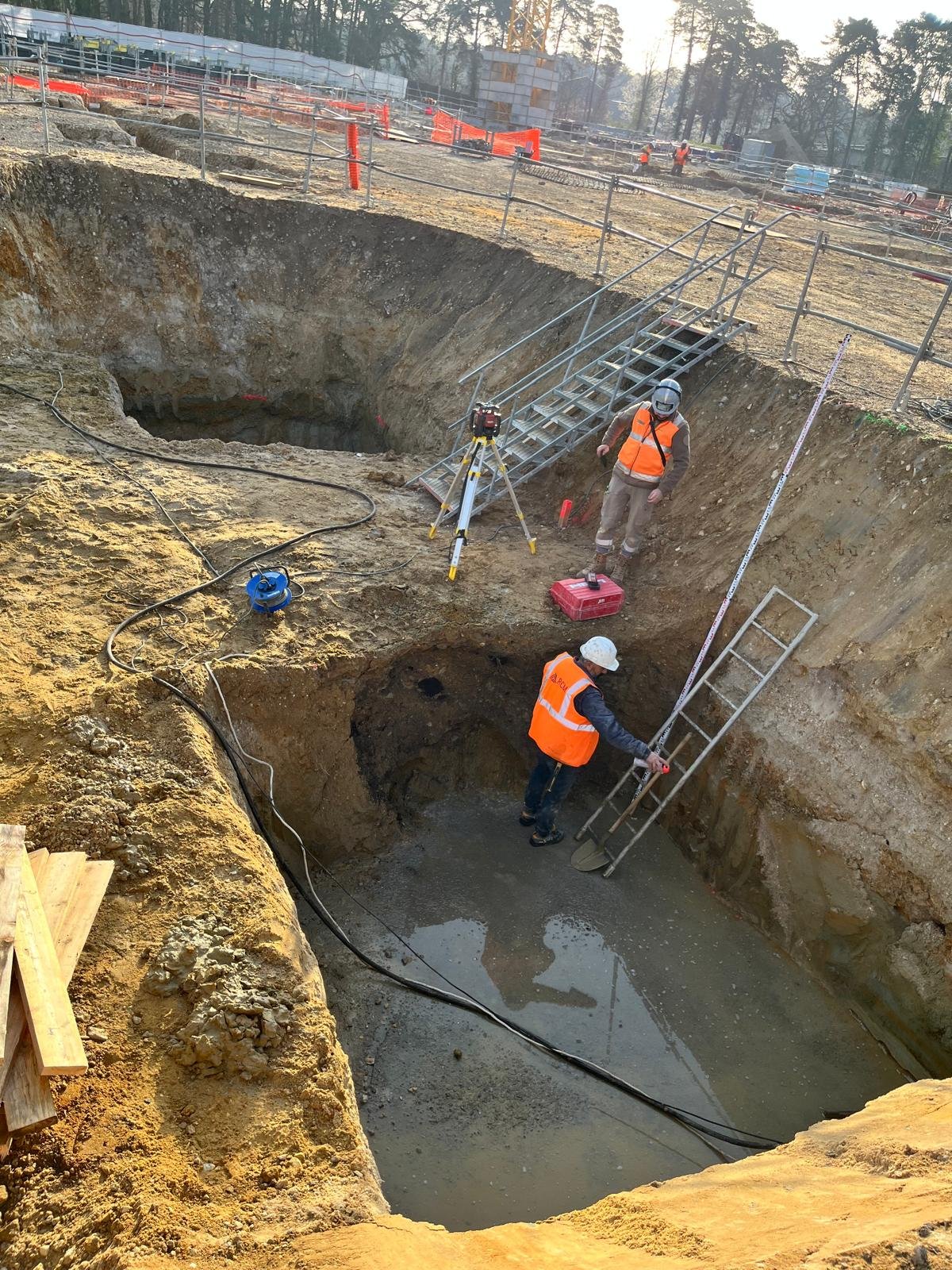

Préparation des fonds
Avant toute mise en place d’armatures, les opérations suivantes ont été réalisées :
- Nettoyage complet des fonds de fouille,
- Mise en place d’un béton de propreté (épaisseur conforme aux plans),
- Contrôle altimétrique final,
- Validation contradictoire avant ferraillage.

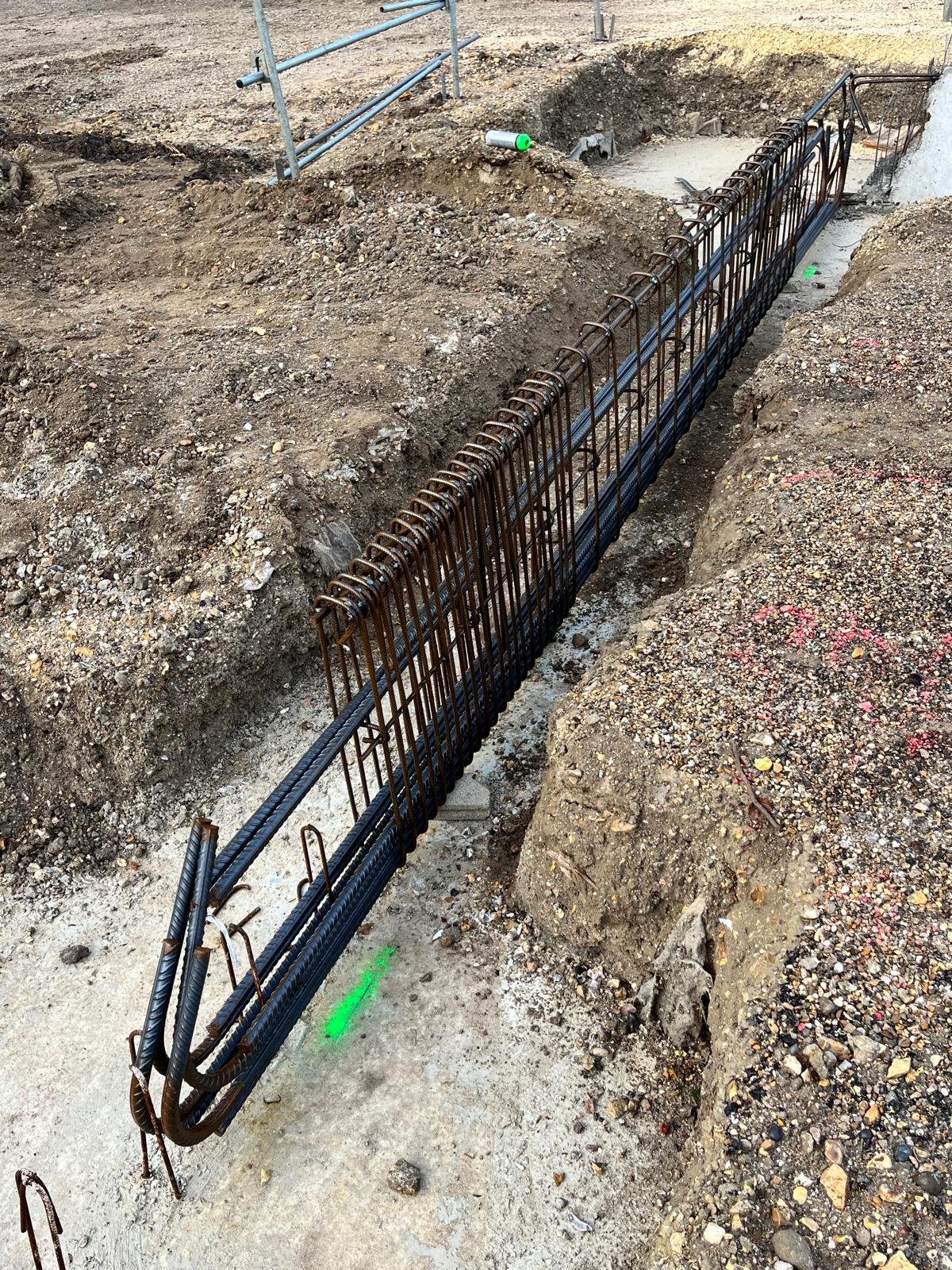

Ferraillage

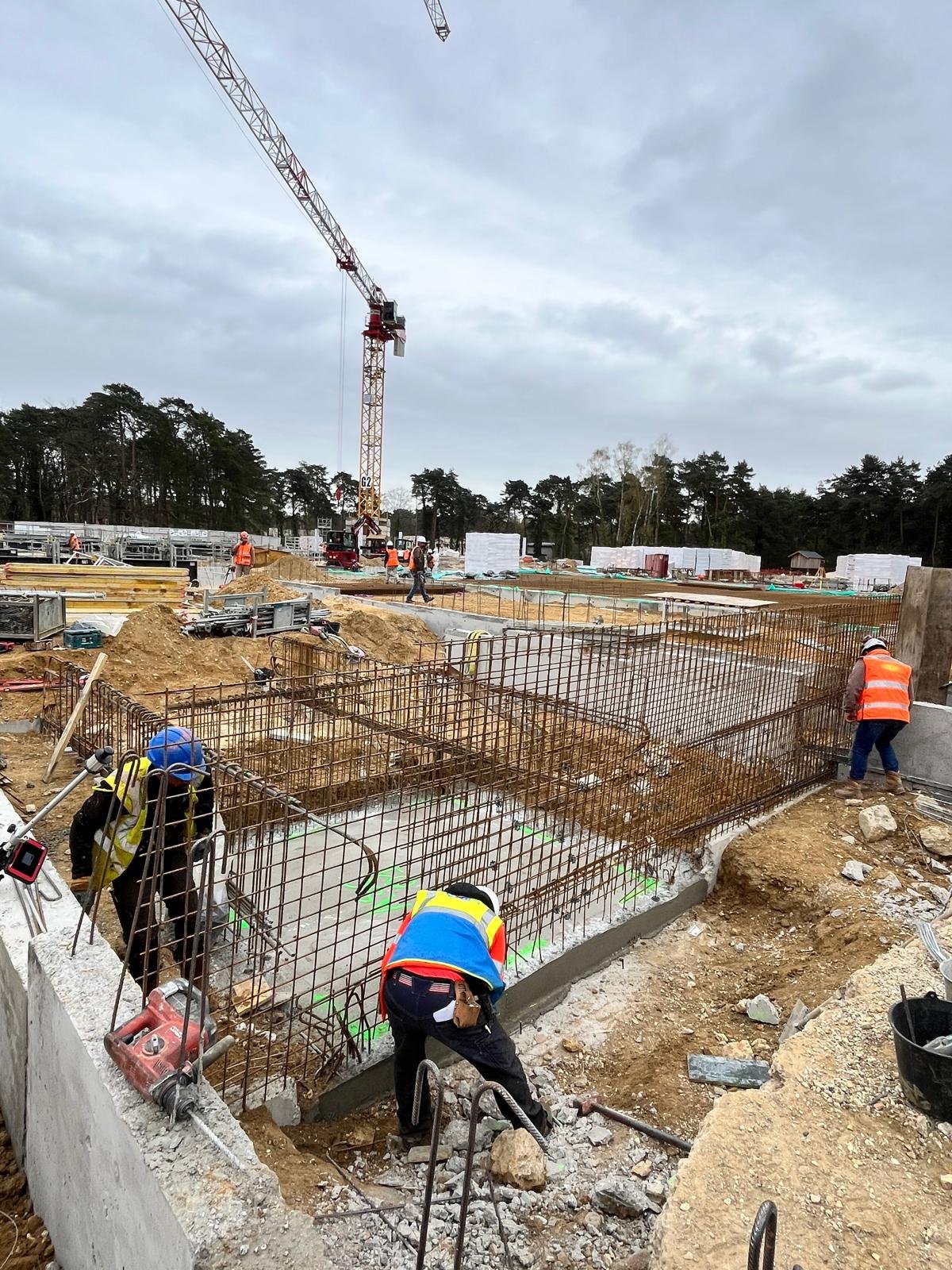

- Mise en place des cages d’armatures préfabriquées ou montées sur site,
- Respect des sections, recouvrements et ancrages définis au plan de ferraillage,
- Calage des aciers à l’aide de cales béton pour garantir les enrobages réglementaires,
- Vérification des attentes verticales pour liaison avec les éléments supérieurs (poteaux ou longrines).

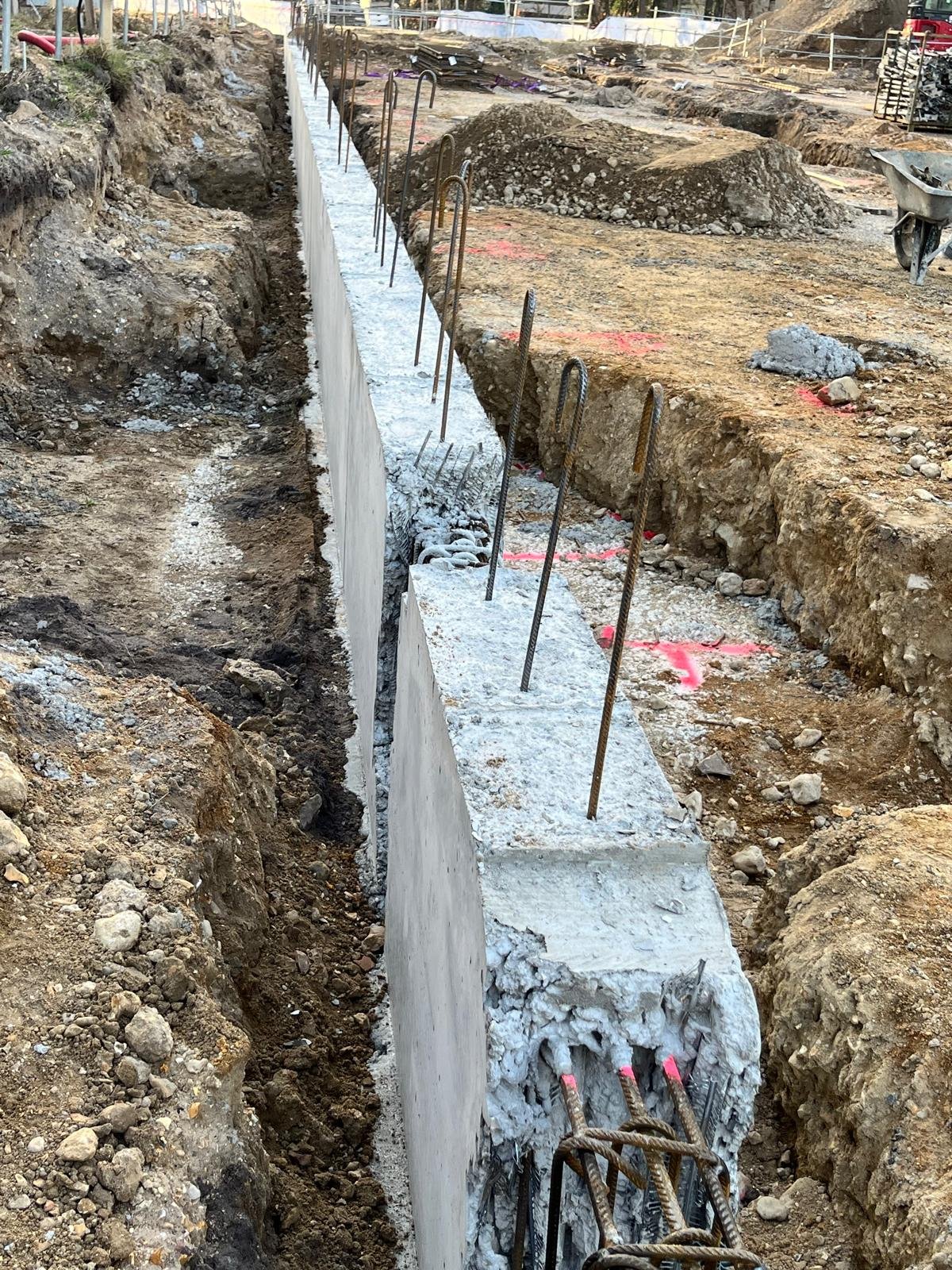

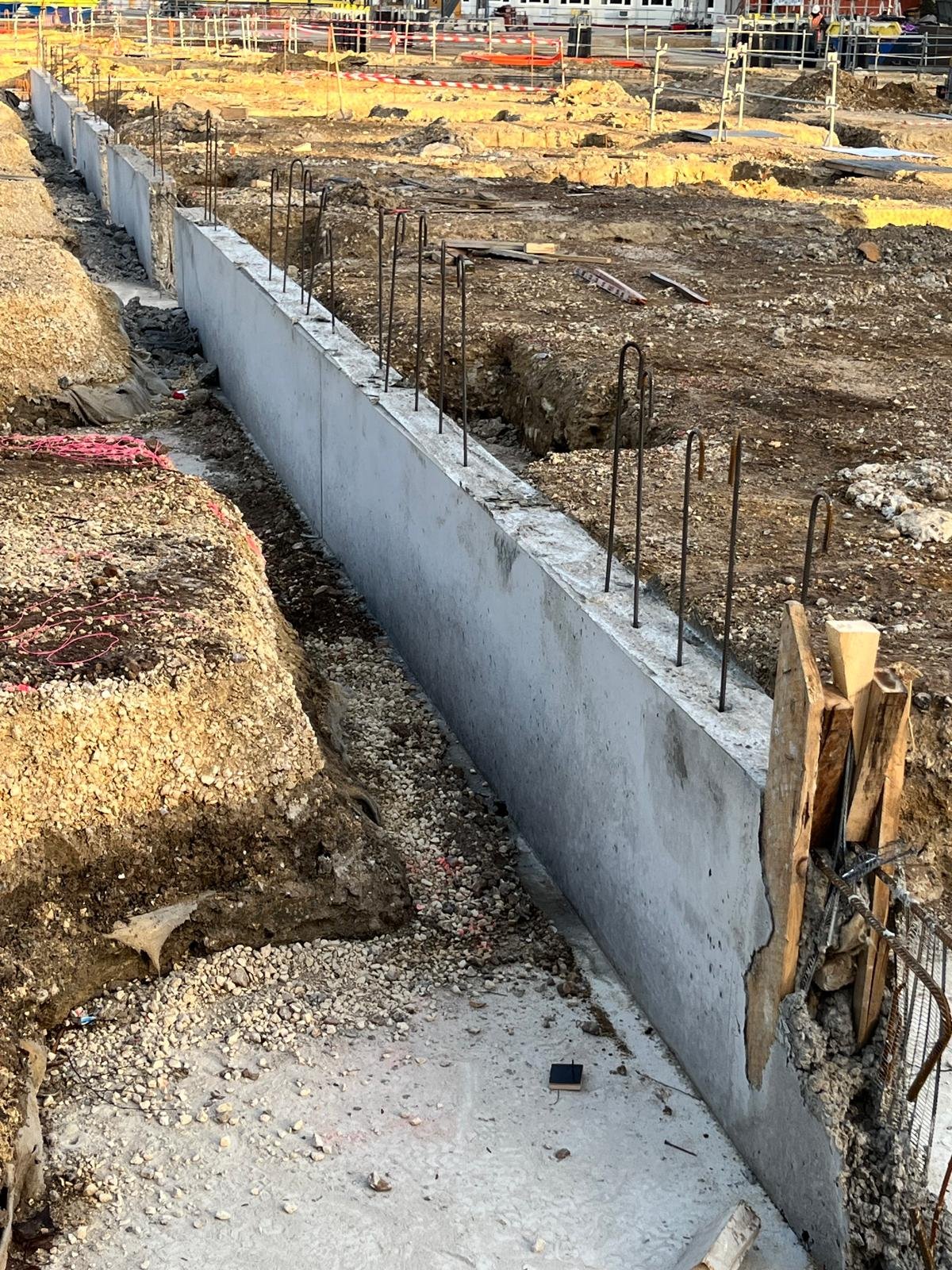

Un contrôle visuel et dimensionnel a été effectué avant autorisation de bétonnage.

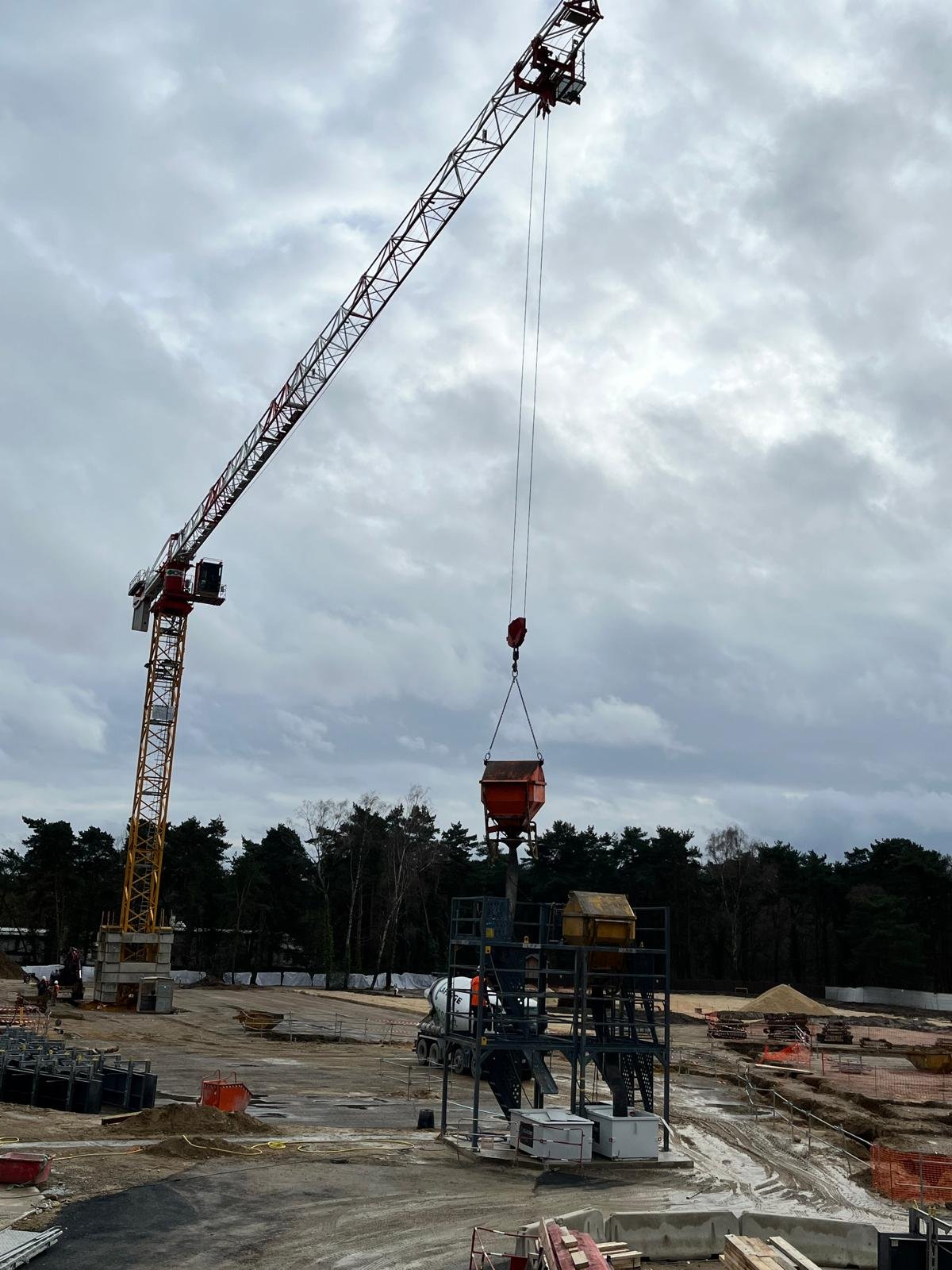

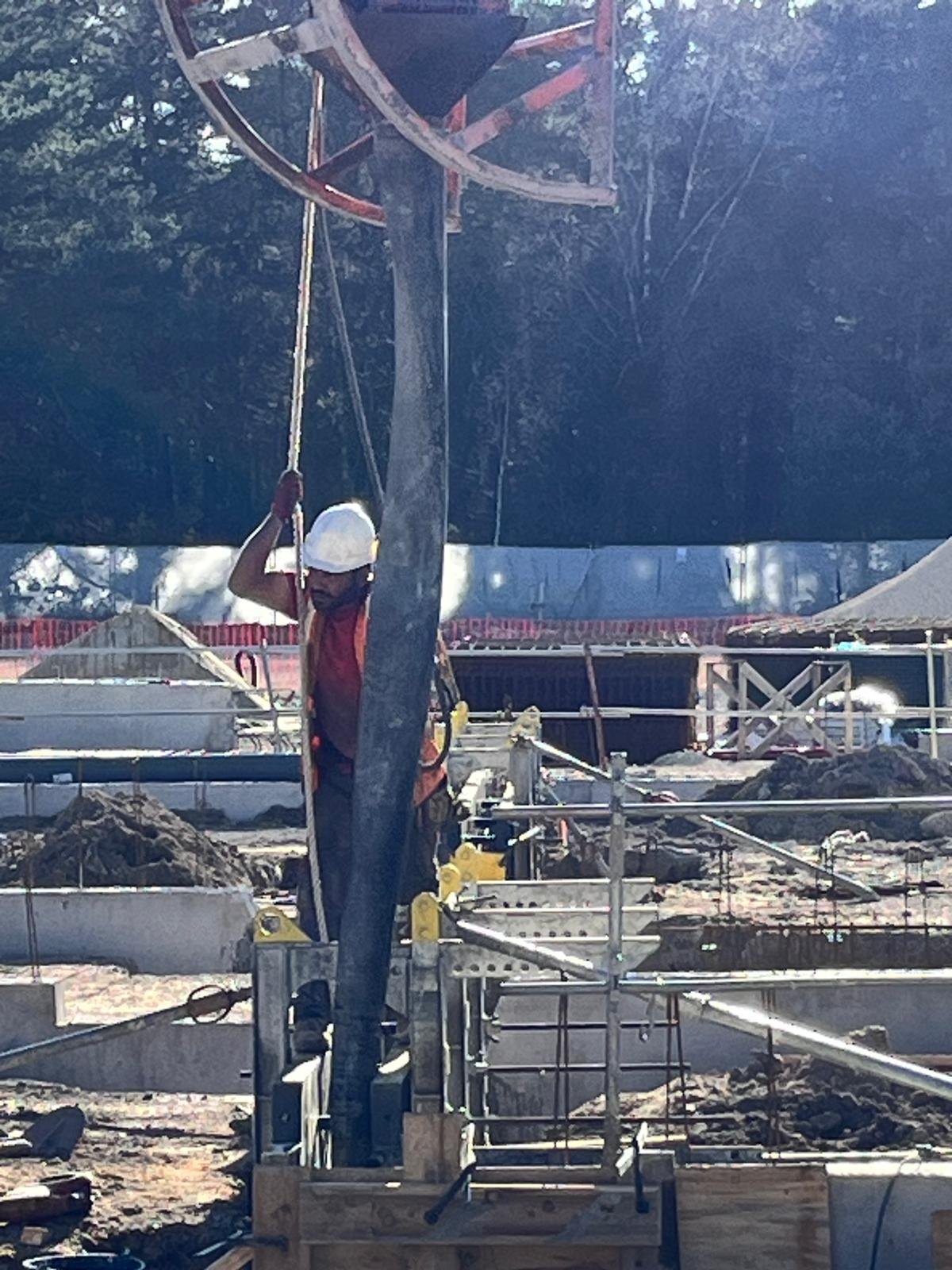

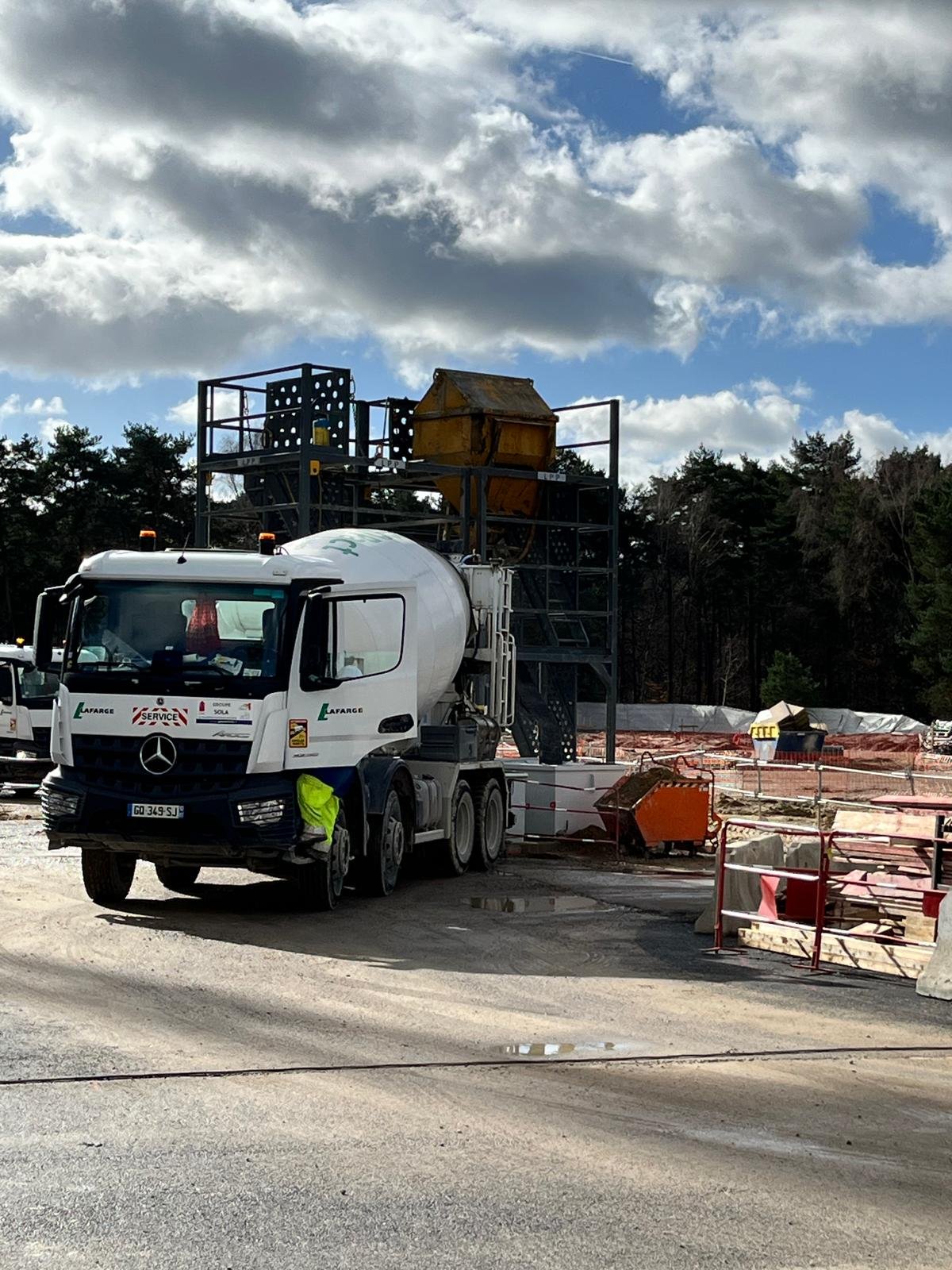

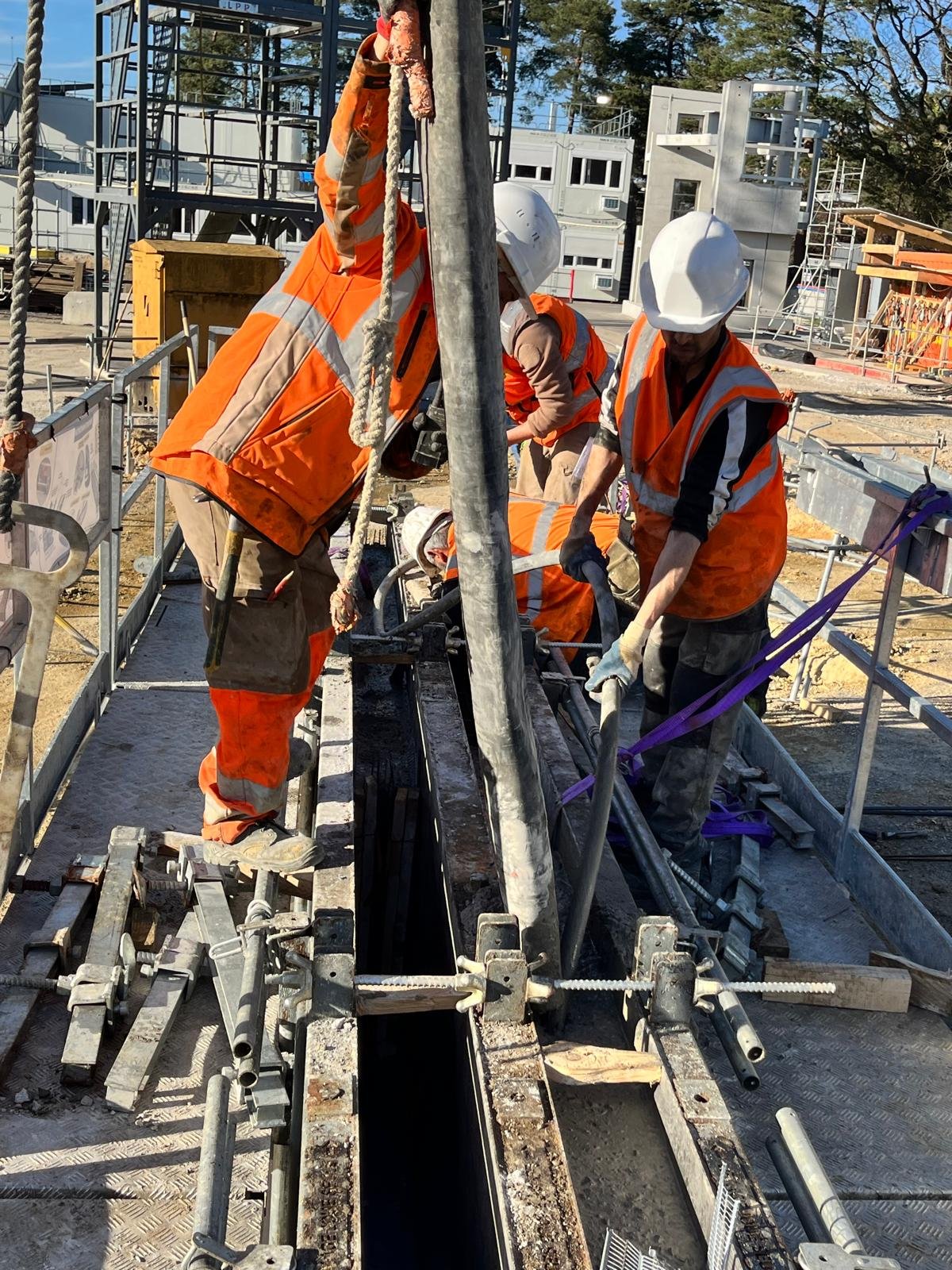

Coulage du béton
- Approvisionnement par toupie,
- Mise en place par goulotte ou benne selon accessibilité,
- Vibration mécanique pour assurer la compacité,
- Réglage et arasement en tête selon niveau projet.
Une attention particulière a été portée à la continuité du bétonnage afin d’éviter toute reprise froide non maîtrisée.

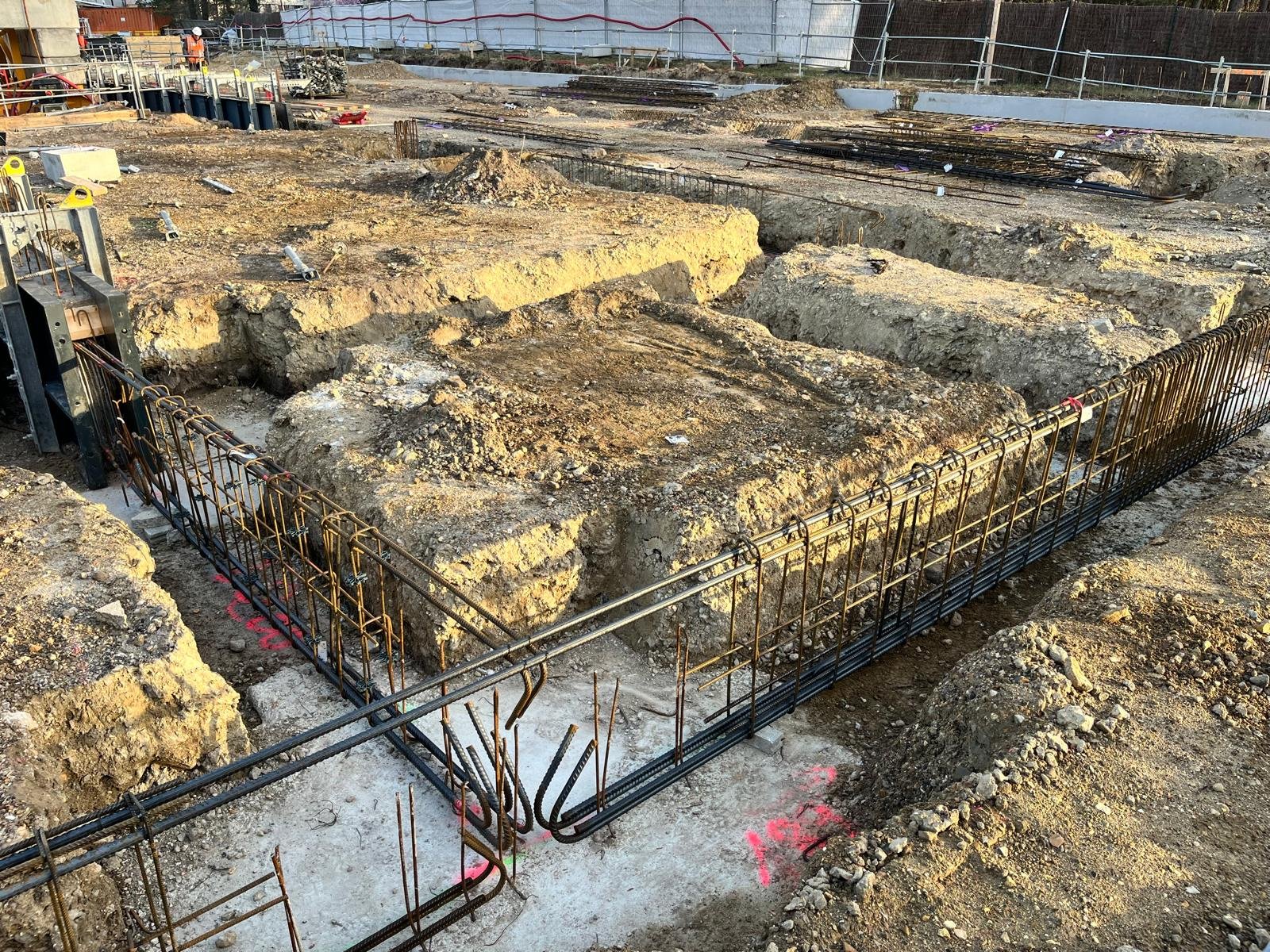

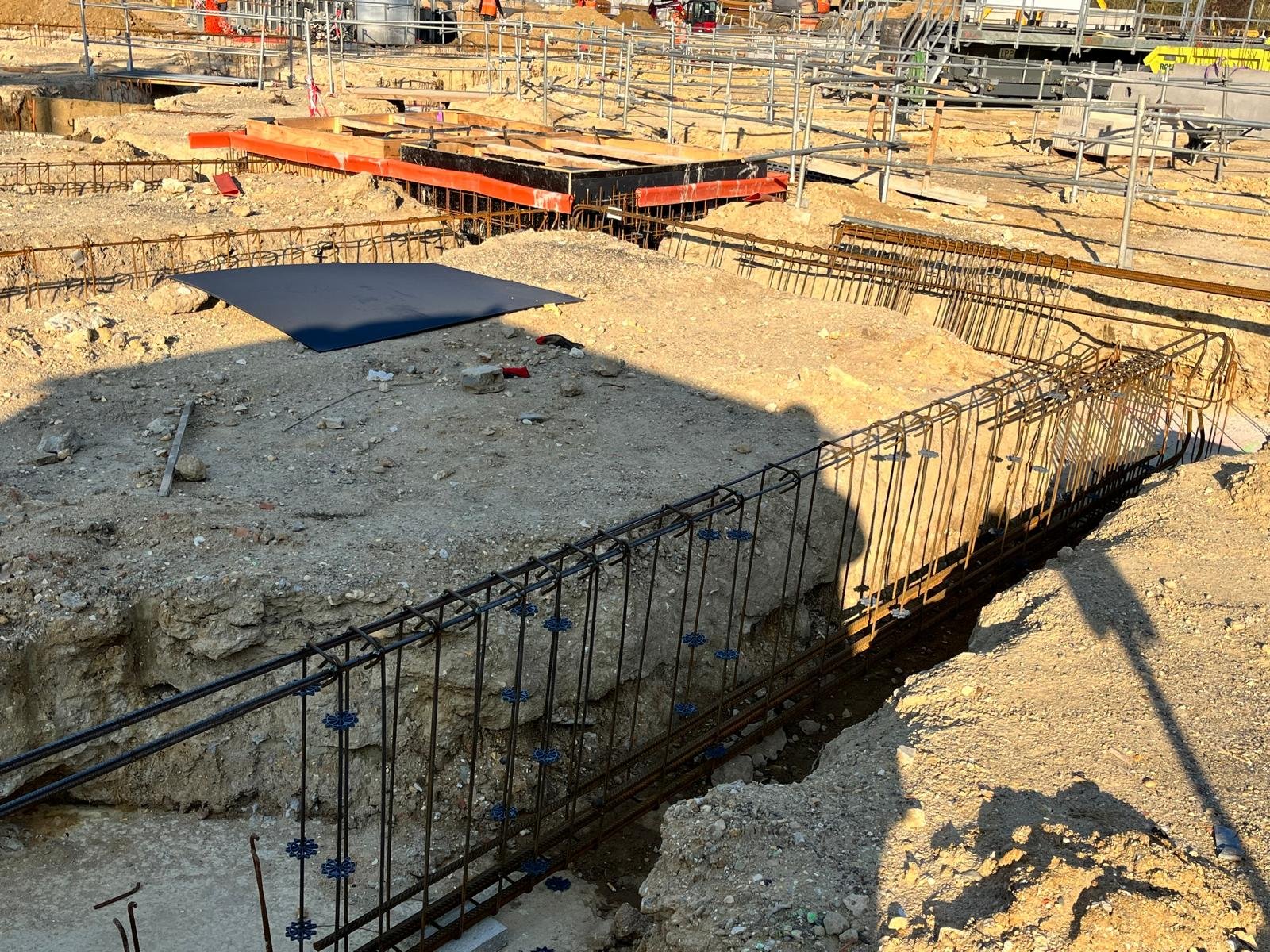

Réalisation des longrines sur semelles et puits

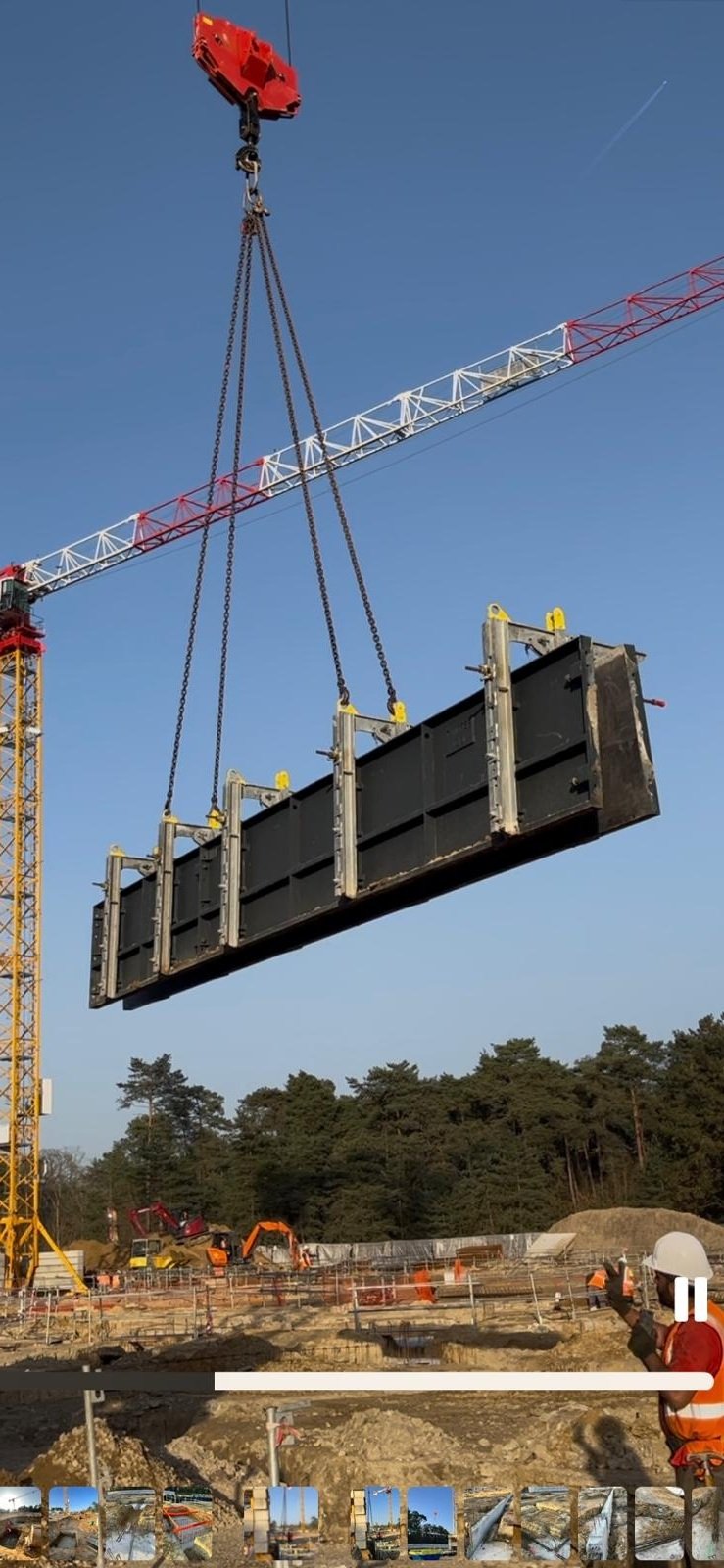

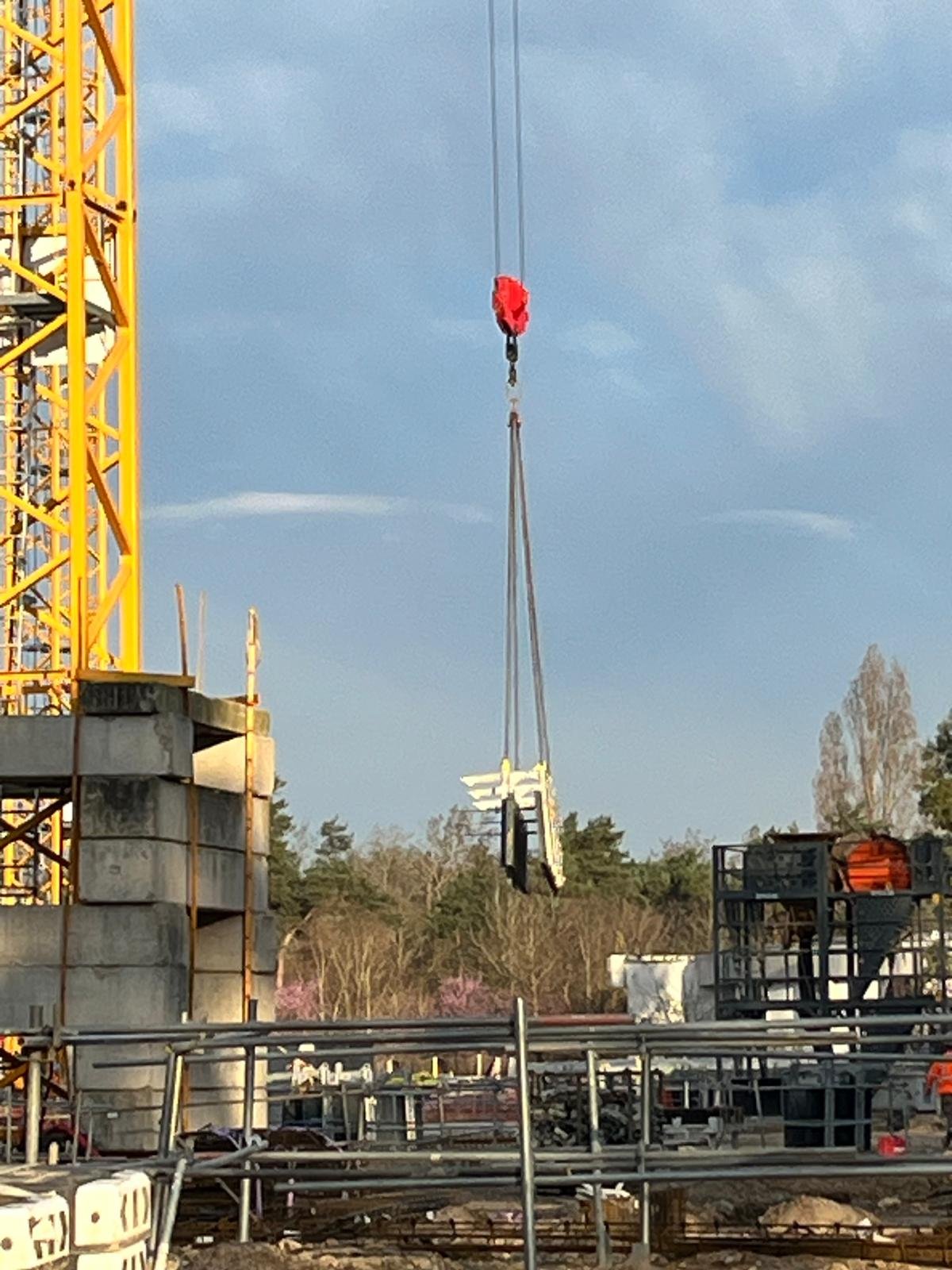

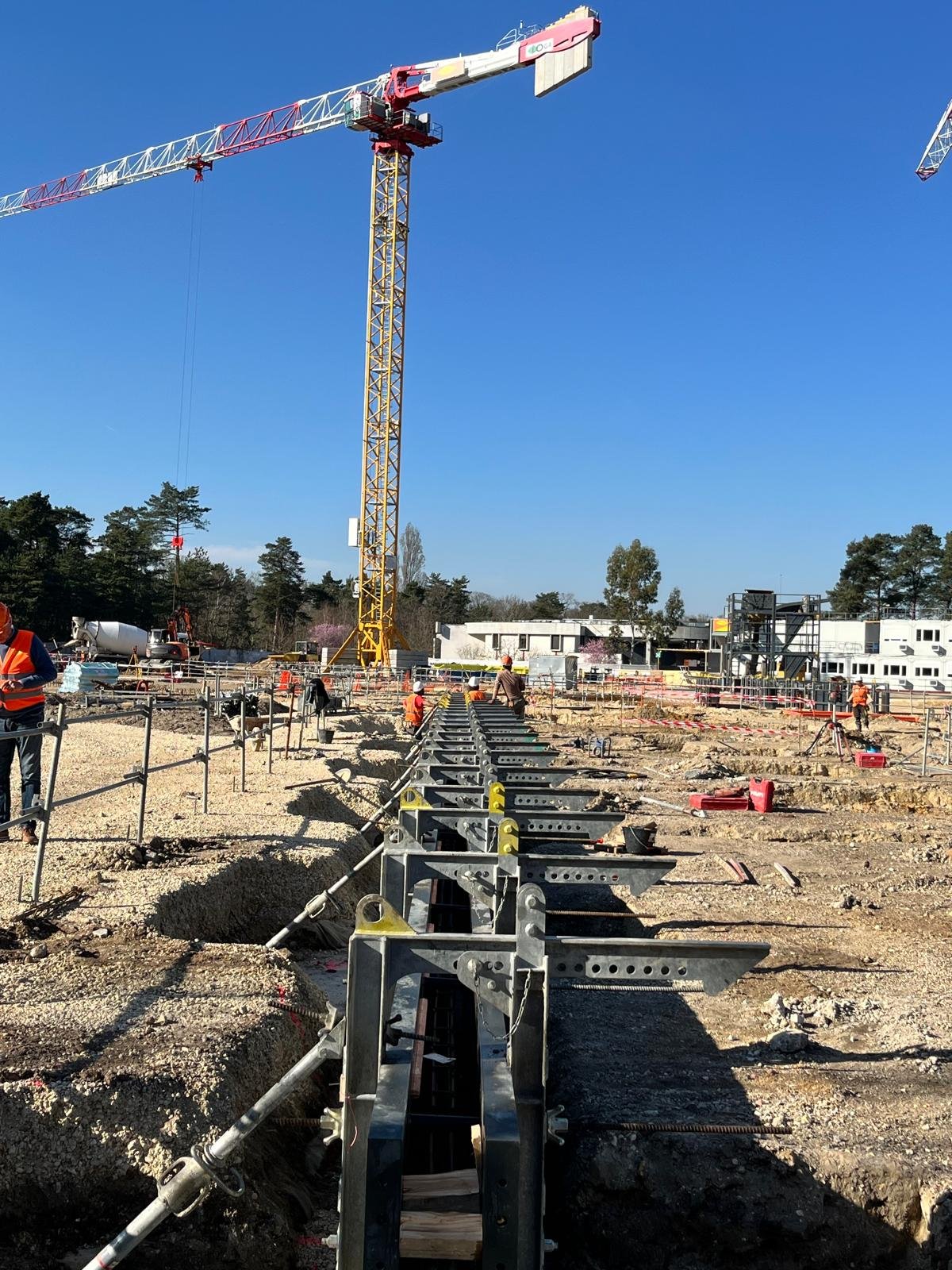

Mise en place des coffrages CPU
Les longrines ont été exécutées à l’aide de coffrages de type CPU (Coffrage Préfabriqué Universel), permettant :
- Une mise en œuvre rapide et répétitive,
- Une géométrie précise des sections,
- Une optimisation des cycles de rotation du matériel.
Les opérations comprennent :
- Positionnement et réglage des panneaux de coffrage,
- Mise à niveau et contreventement,
- Contrôle de l’alignement longitudinal,
Vérification des largeurs et hauteurs conformément aux plans d’exécution.

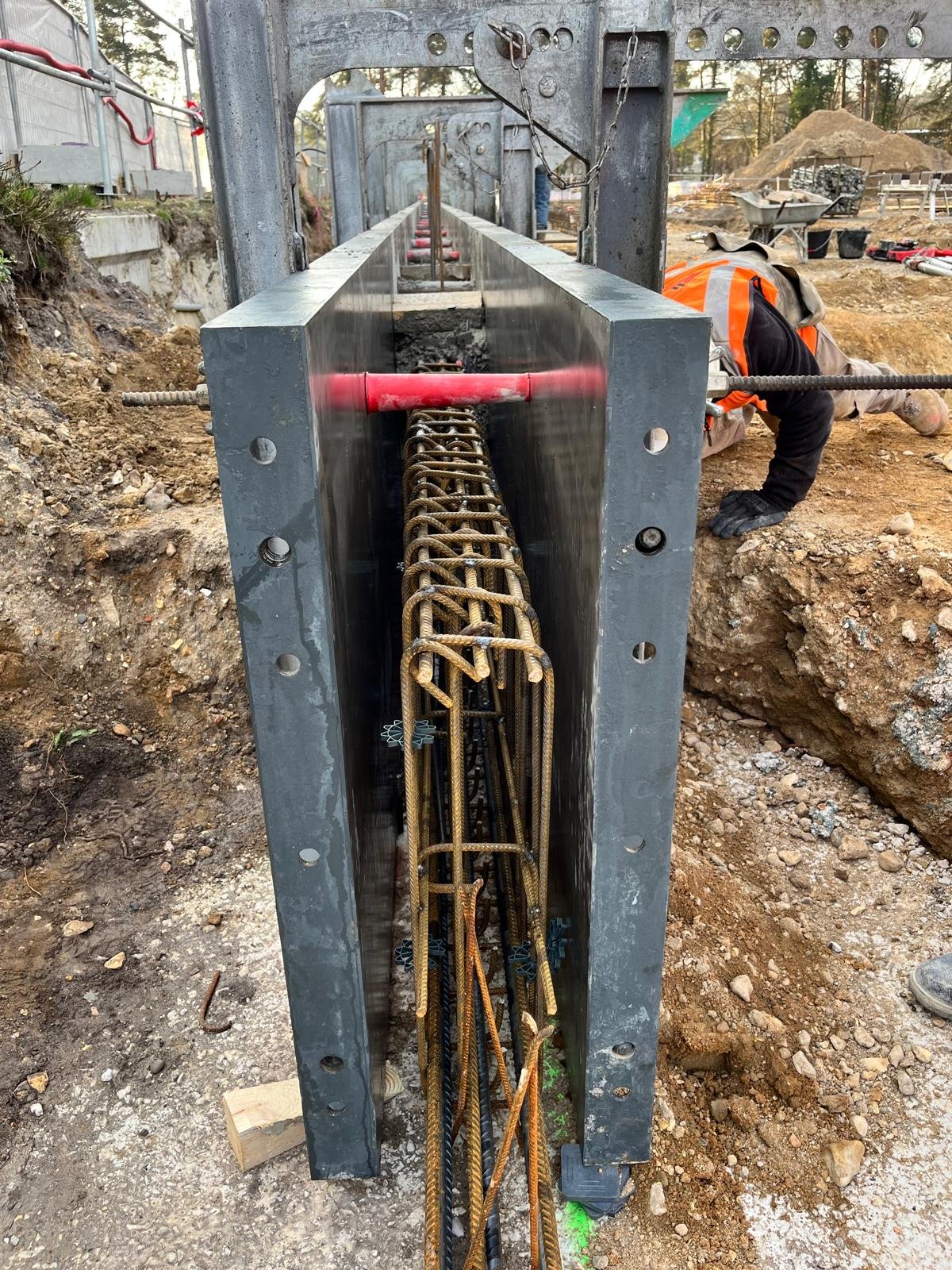

Ferraillage des longrines
- Pose des armatures longitudinales (filants supérieurs et inférieurs),
- Mise en place des cadres et étriers avec respect des espacements,
- Liaisonnement avec les attentes issues des semelles et des puits,
- Mise en place de cales d’enrobage adaptées.
Un contrôle qualité interne a été réalisé avant fermeture définitive des coffrages.
Bétonnage des longrines
- Coulage du béton par phase continue,
- Vibration systématique pour éviter les nids de cailloux,
- Surveillance des pressions sur coffrages CPU,
- Réglage de l’arase supérieure.
Un suivi des temps de prise et des conditions climatiques a été assuré afin de garantir une cure adaptée.

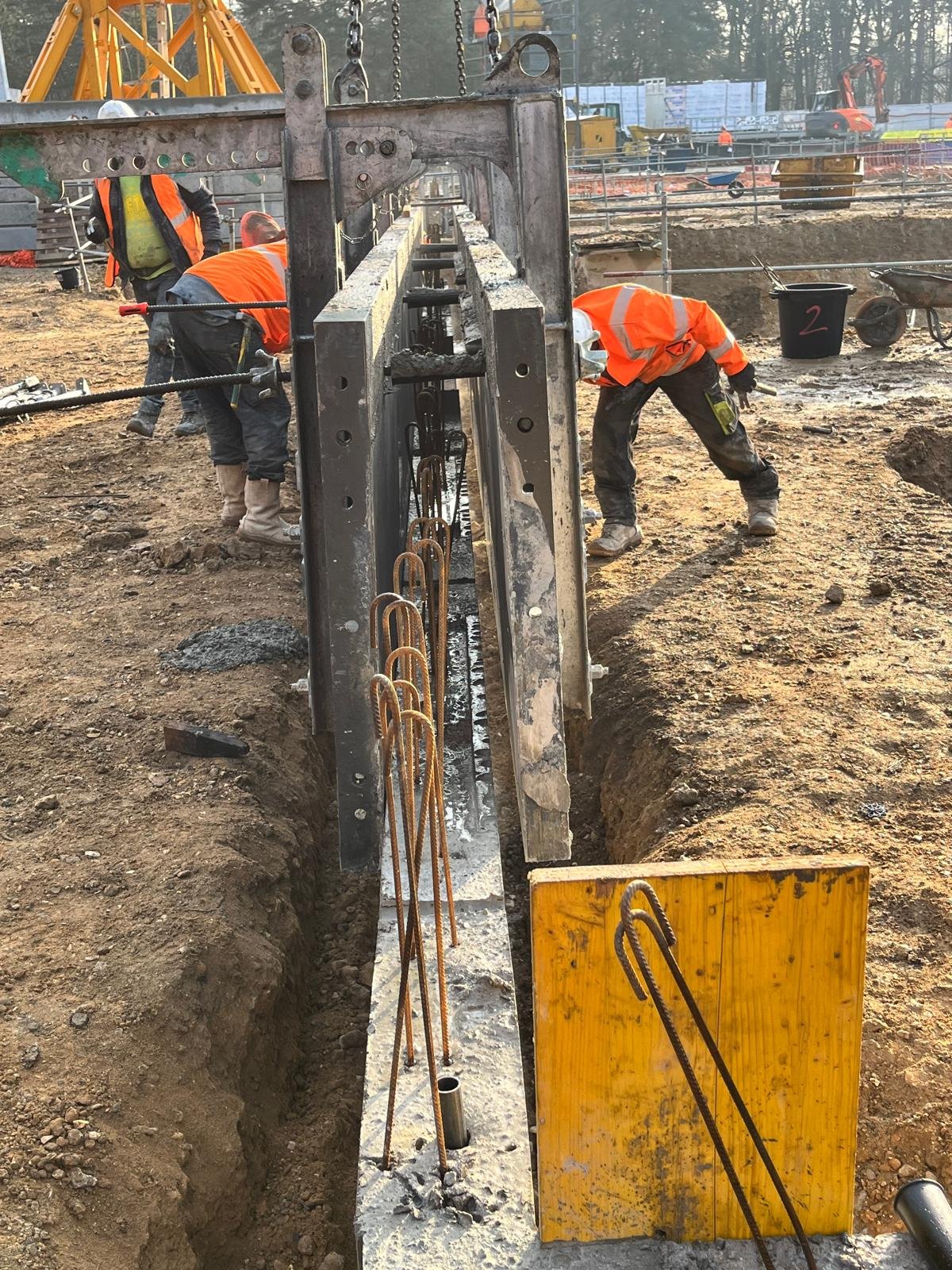

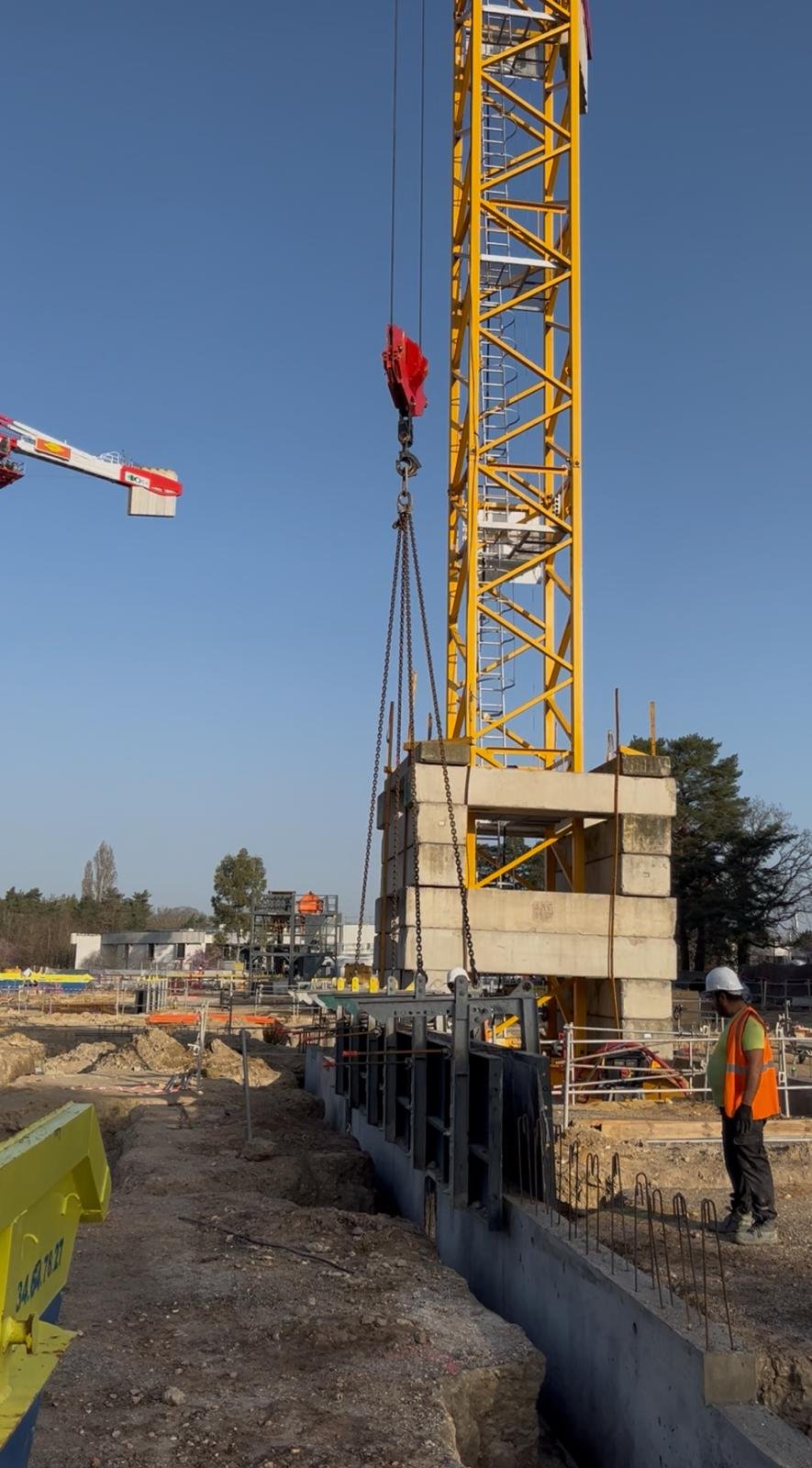

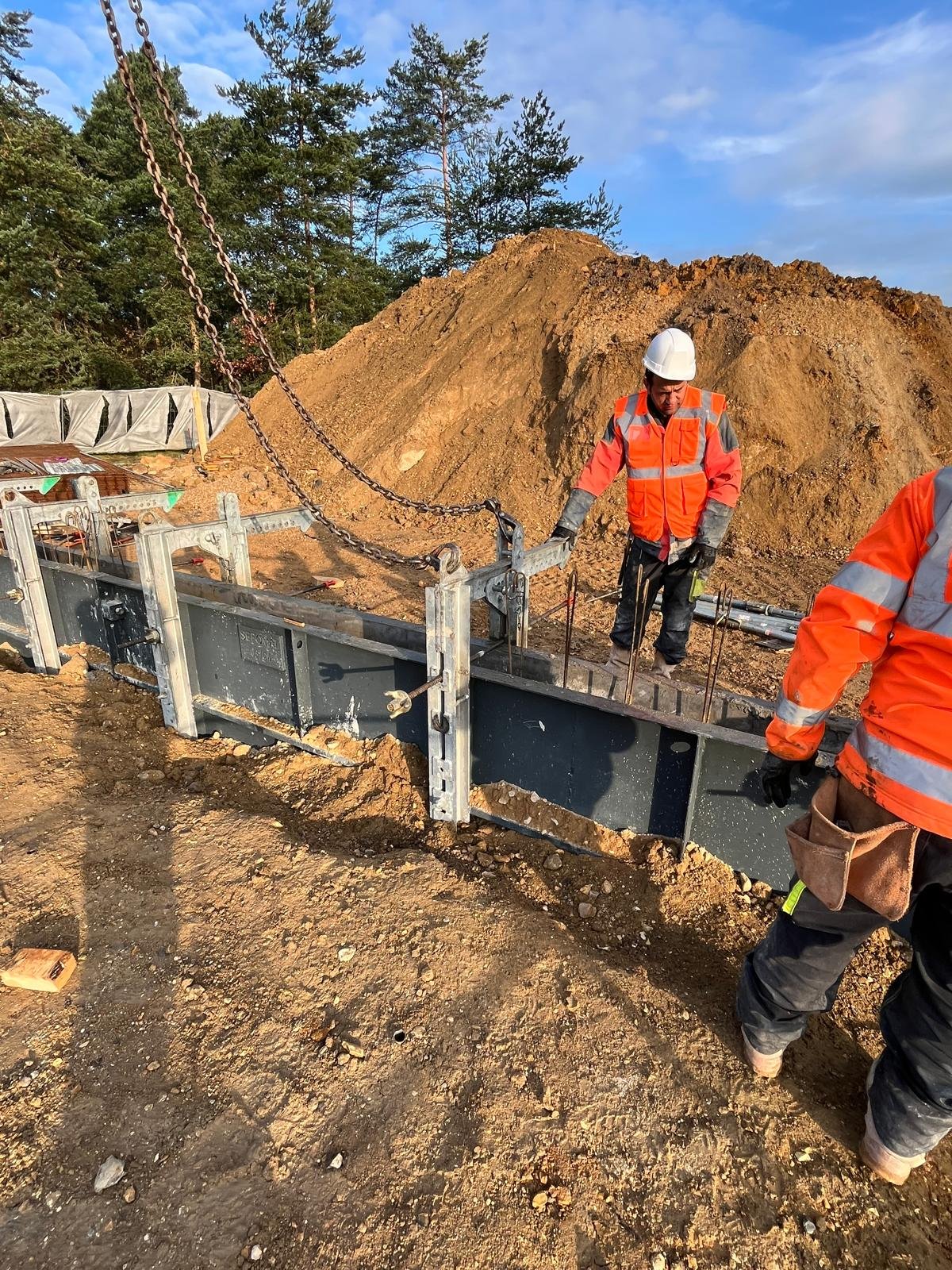

Décoffrage et contrôles
Décoffrage
- Réalisé après délai réglementaire de prise,
- Dépose progressive des éléments CPU,
- Nettoyage et préparation pour réemploi.
Contrôles effectués
- Vérification dimensionnelle (largeur, hauteur, alignement),
- Contrôle visuel des parements,
- Vérification de la bonne liaison avec les appuis,
- Relevé altimétrique des arases.
Les résultats sont conformes aux tolérances admises pour les ouvrages de fondation.

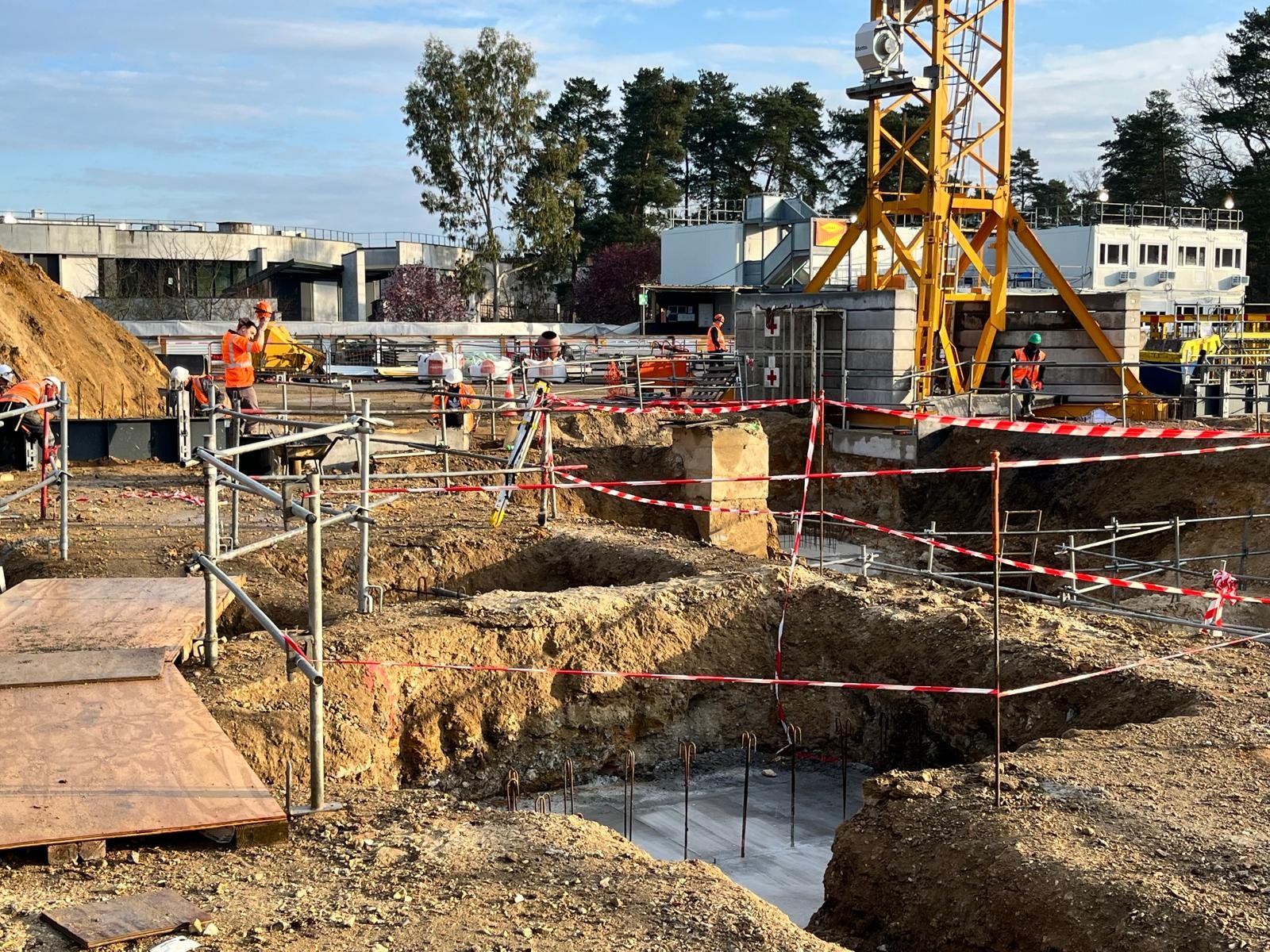

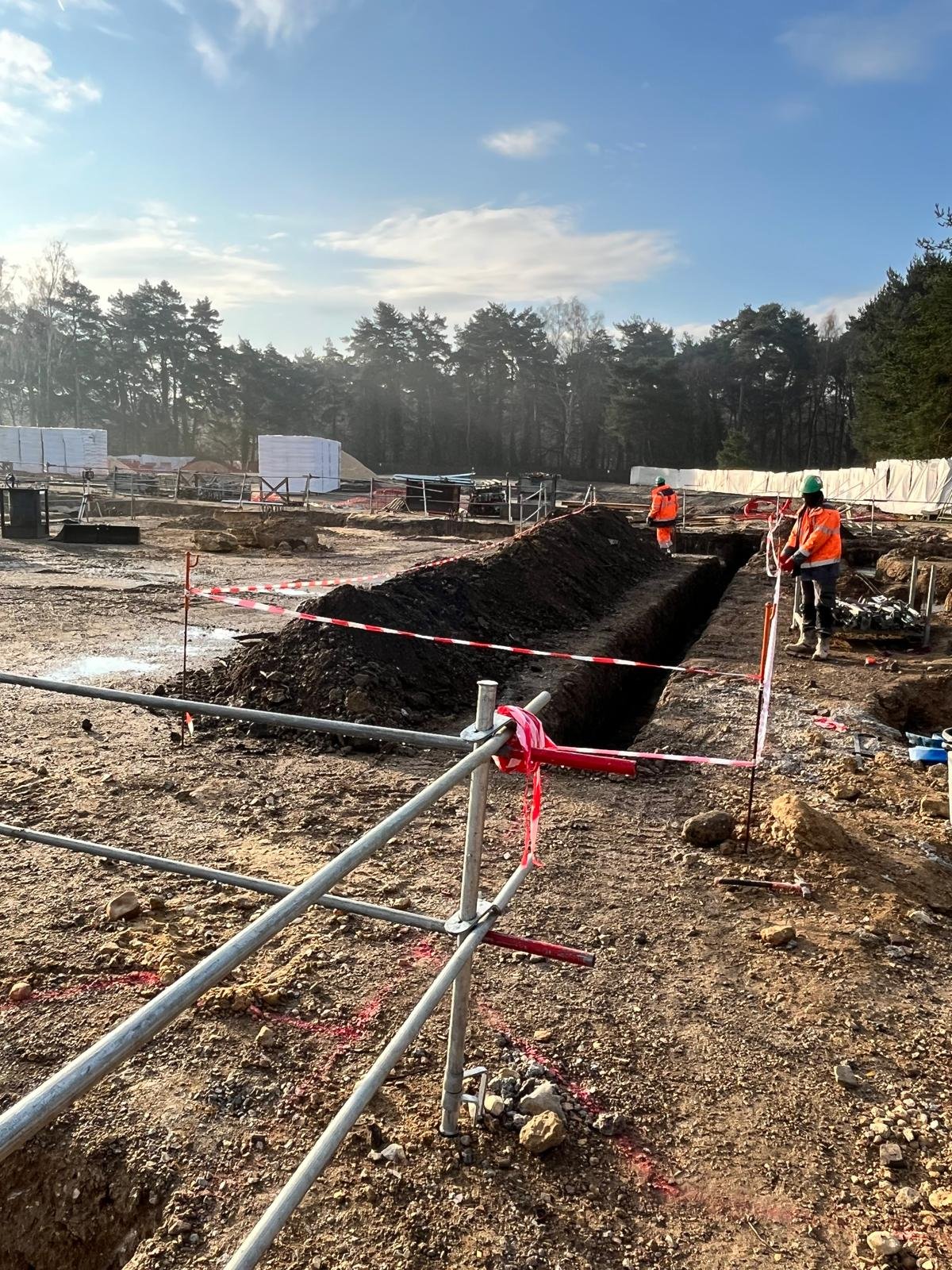

Sécurité et organisation
- Maintien du balisage des zones bétonnées,
- Interdiction d’accès pendant phase de prise,
- Coordination entre équipes ferraillage, coffrage et bétonnage,
- Respect strict du PPSPS et du port des EPI.

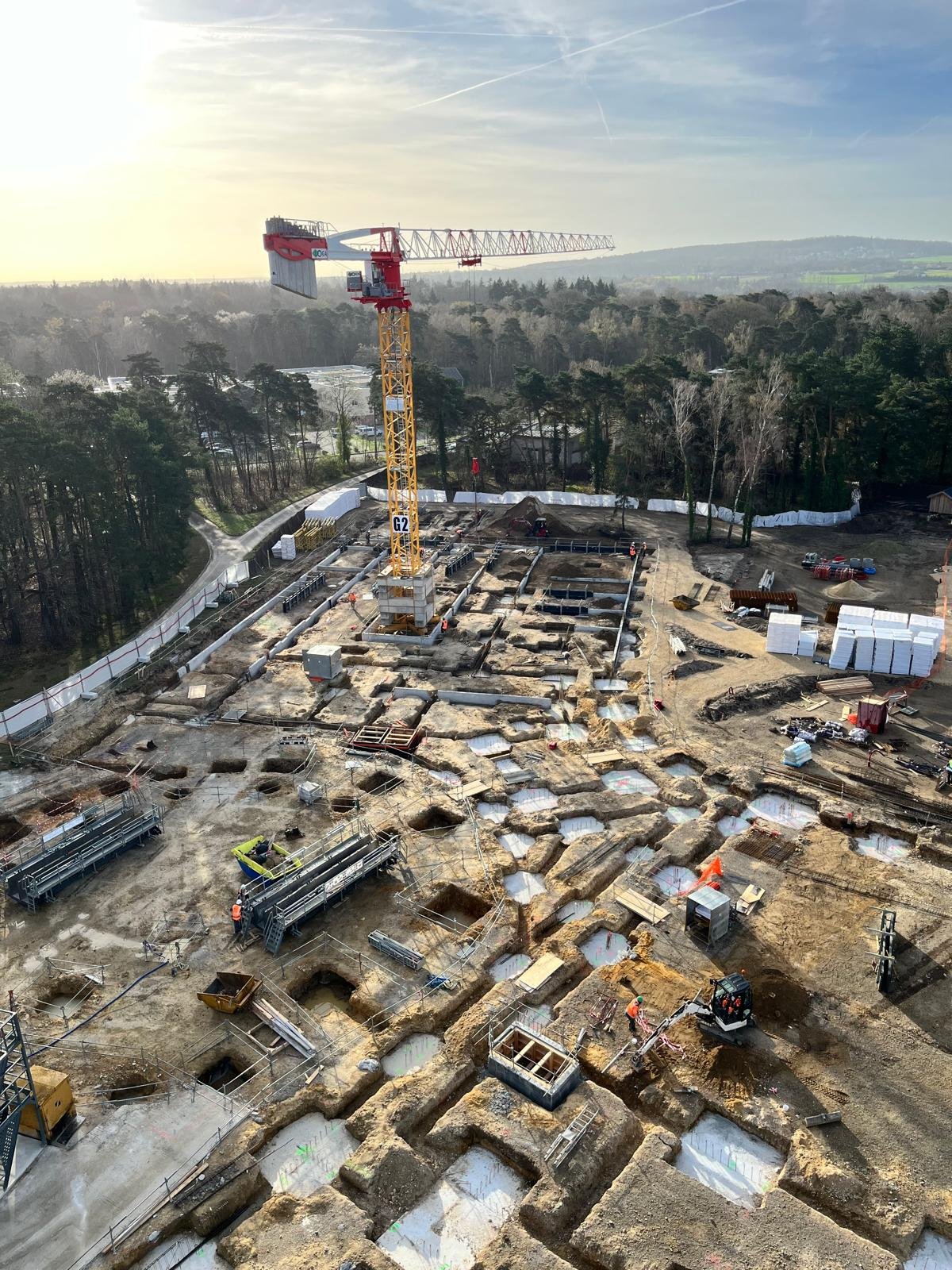

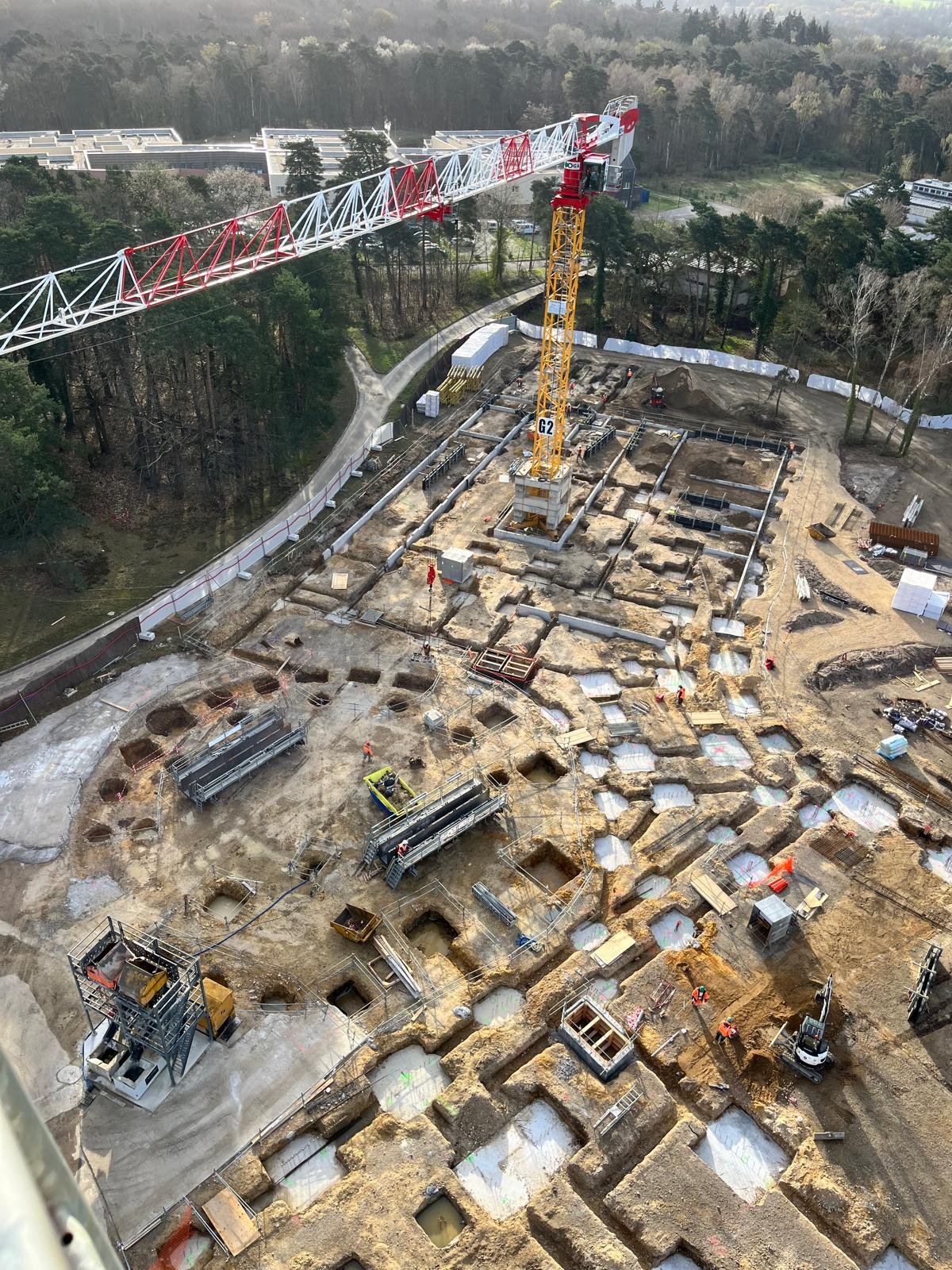

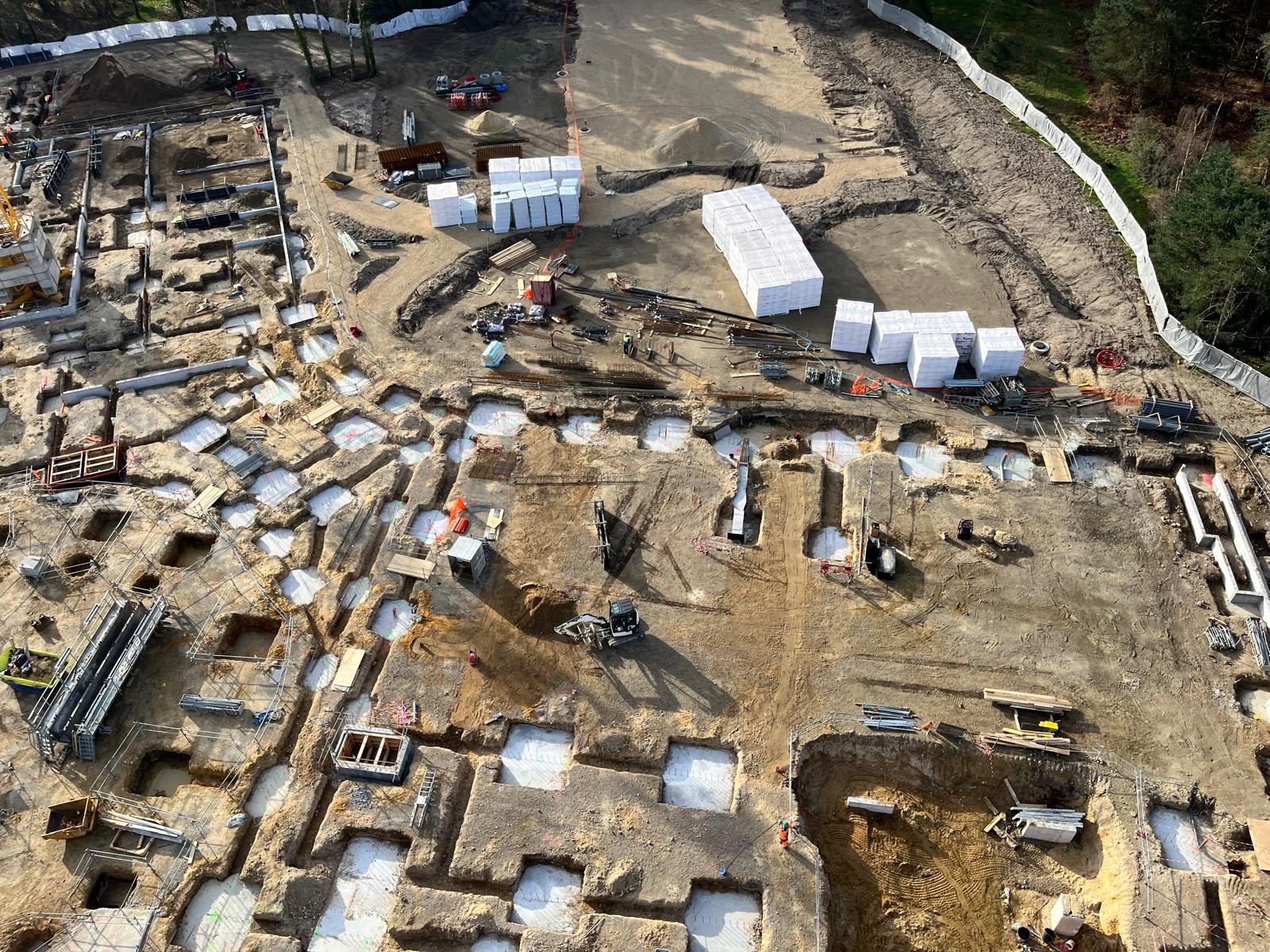

État d’avancement
À l’issue de cette phase :
- L’ensemble des semelles et puits est coulé et validé,
- Les longrines principales sont réalisées et décoffrées,
- Les arases sont prêtes à recevoir les élévations (voiles et poteaux),
- Le chantier entre désormais dans la phase d’élévation de l’infrastructure.
Cette étape marque l’achèvement du cycle fondations et constitue une base structurelle stable pour la poursuite du gros œuvre.
Phase 12 – Réalisation d’une mare sèche
Dans le cadre de l’exécution des travaux, une phase spécifique a été consacrée à la réalisation d’une mare sèche, conformément aux prescriptions établies par l’écologue en charge du suivi environnemental du chantier.

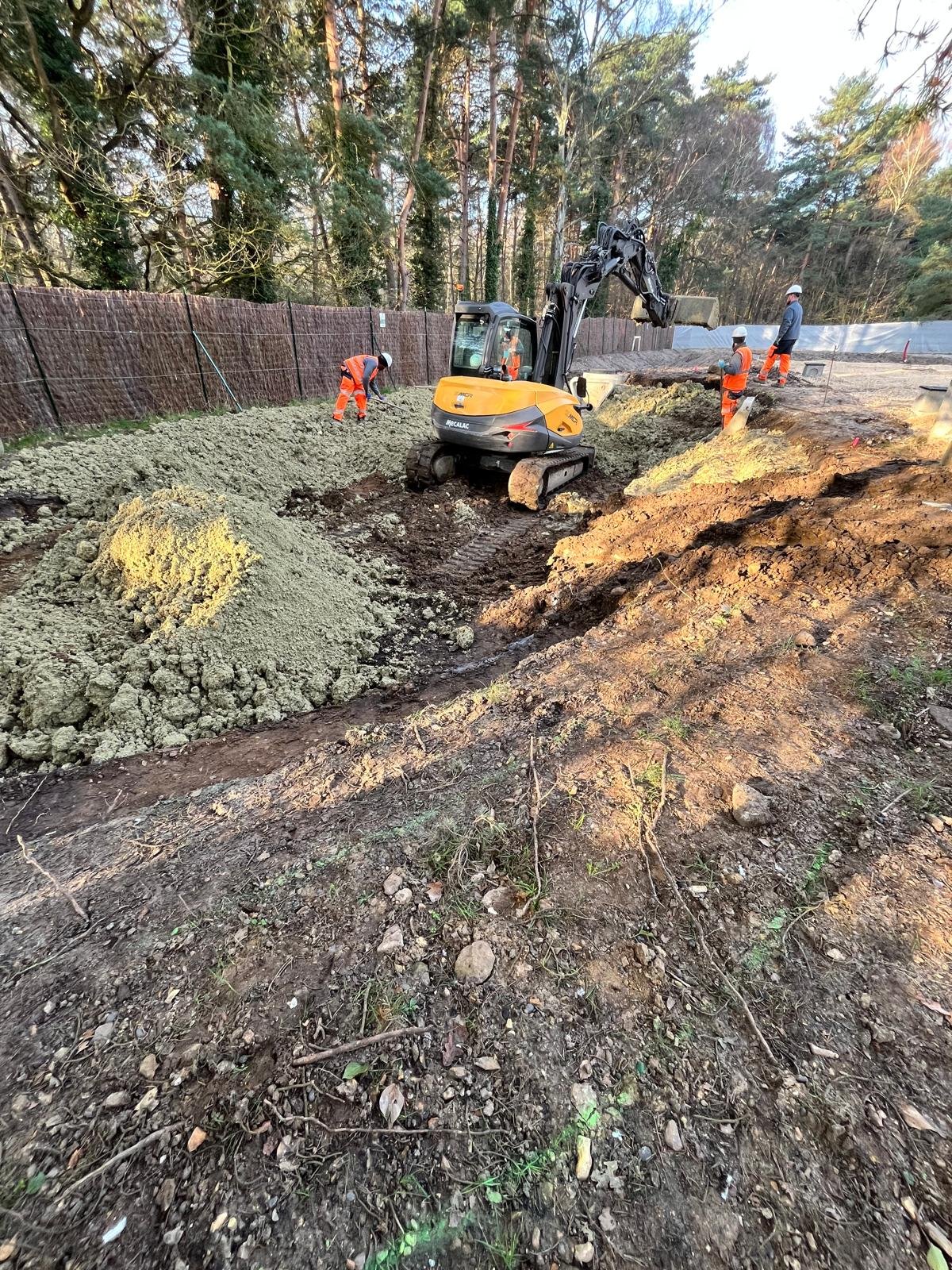

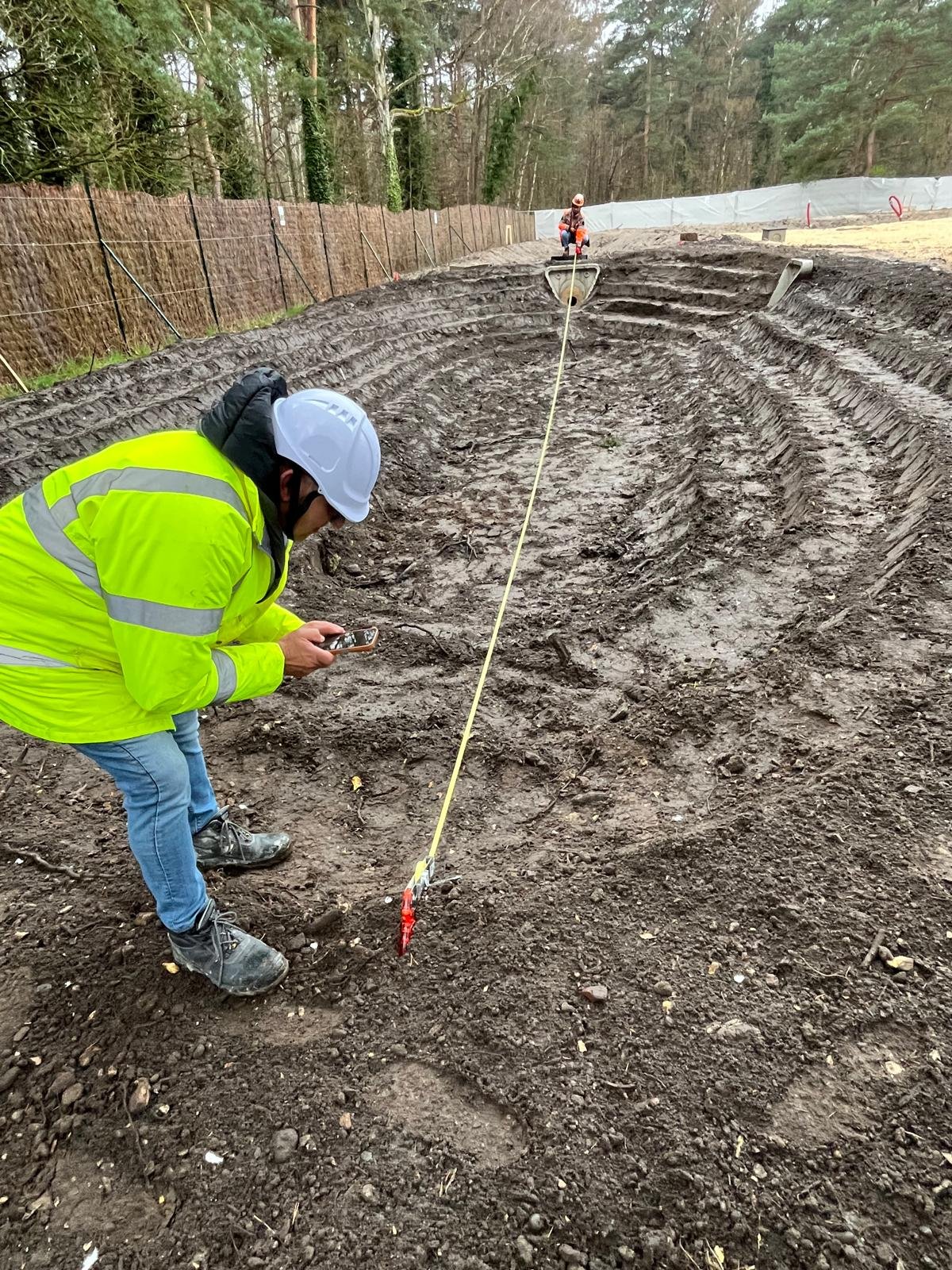

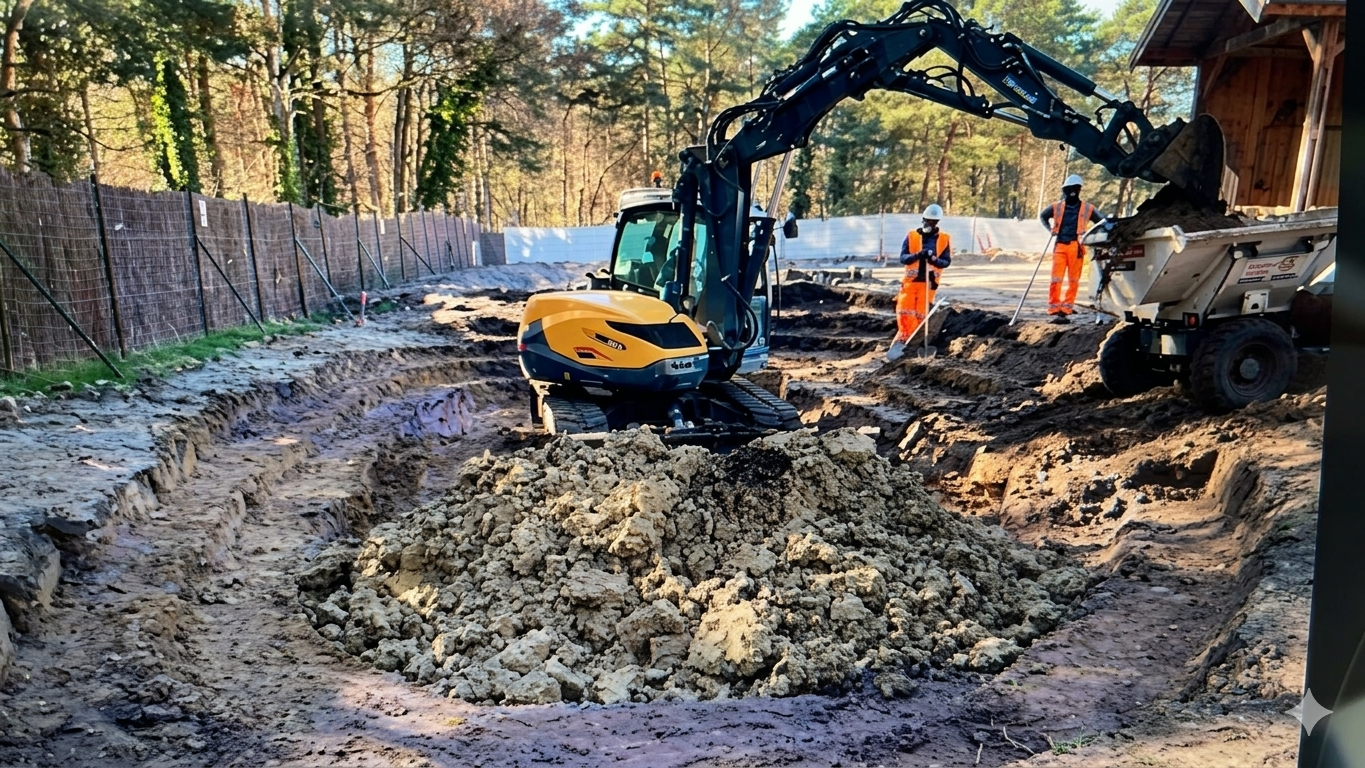

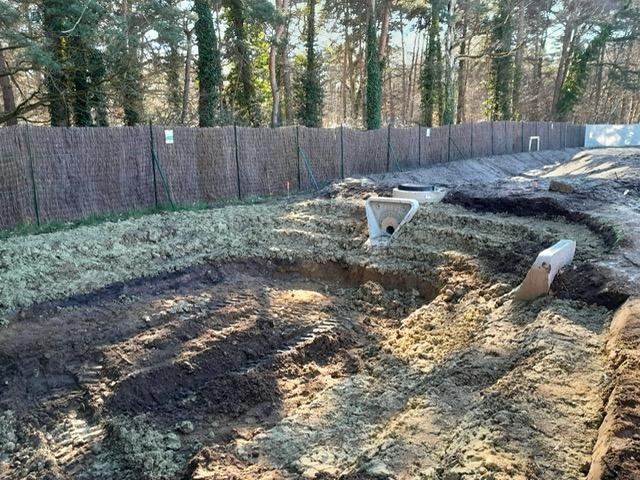

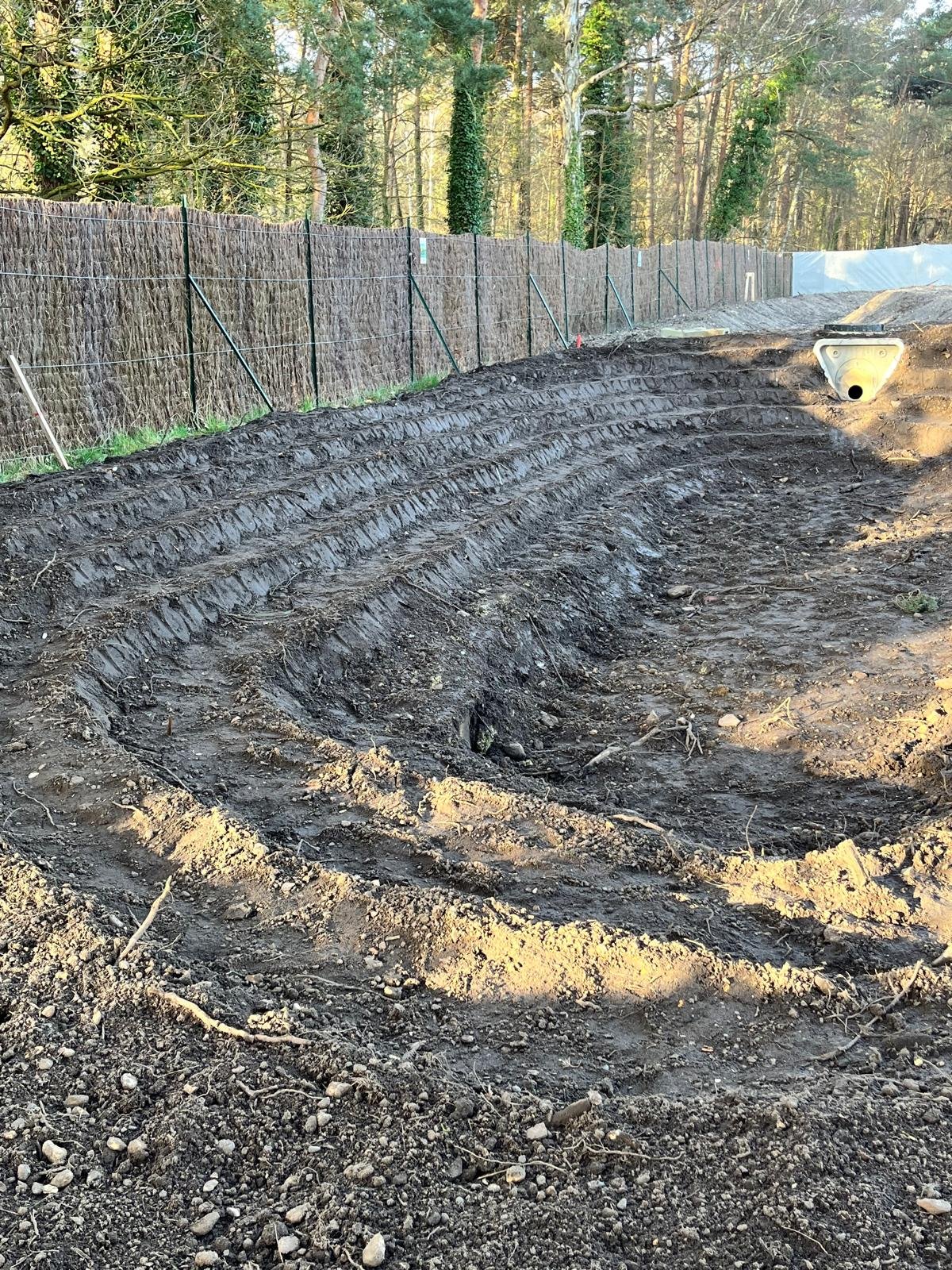

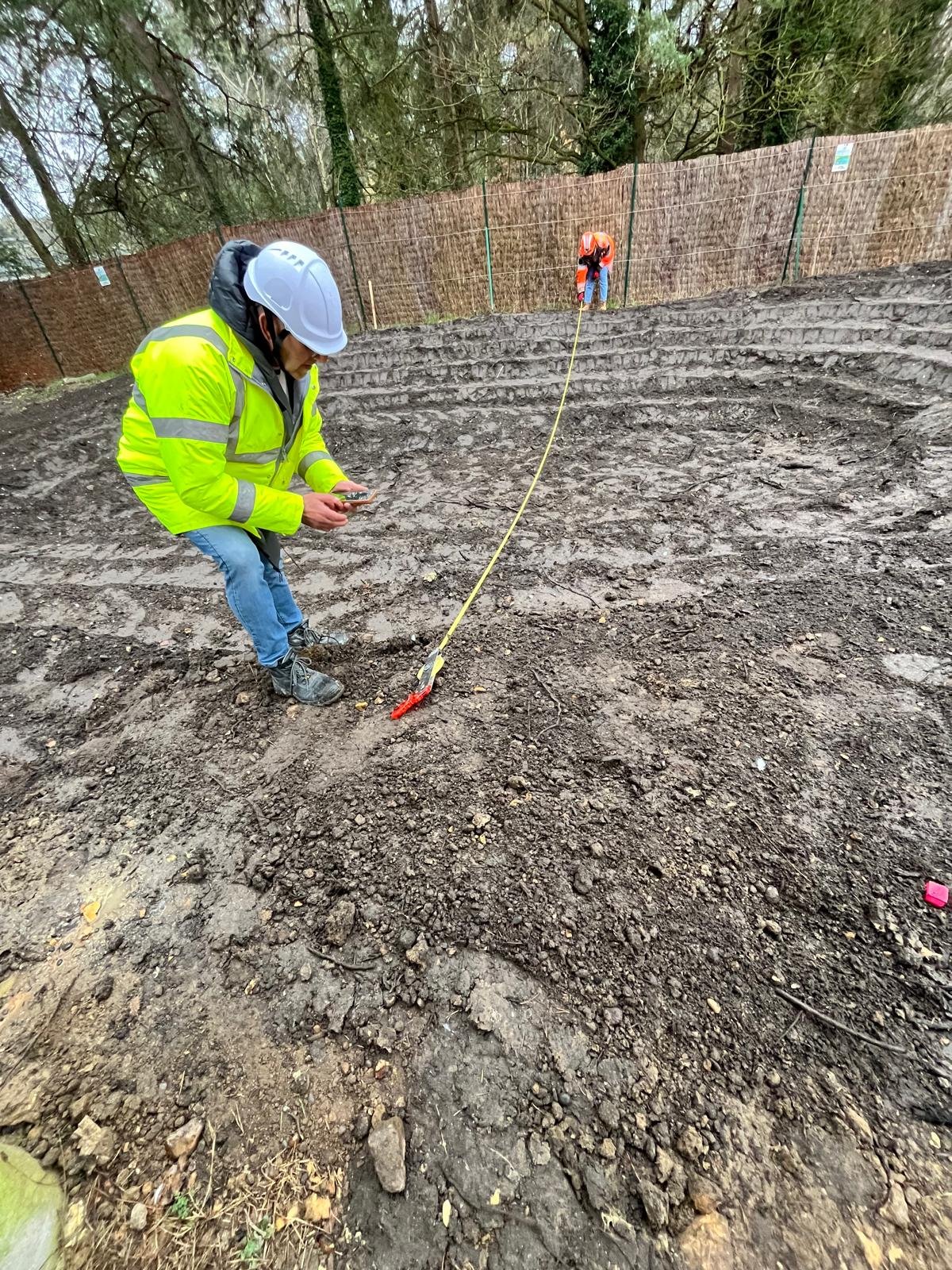

Cet aménagement s’inscrit dans les mesures environnementales du projet visant à favoriser la biodiversité locale. La mare a été façonnée par modelage du terrain naturel, avec mise en œuvre d’une couche de glaise assurant l’étanchéité du fond et permettant le maintien temporaire des eaux pluviales. Le profil a été réalisé avec des pentes douces et des variations de profondeur adaptées afin de créer différentes zones écologiques.

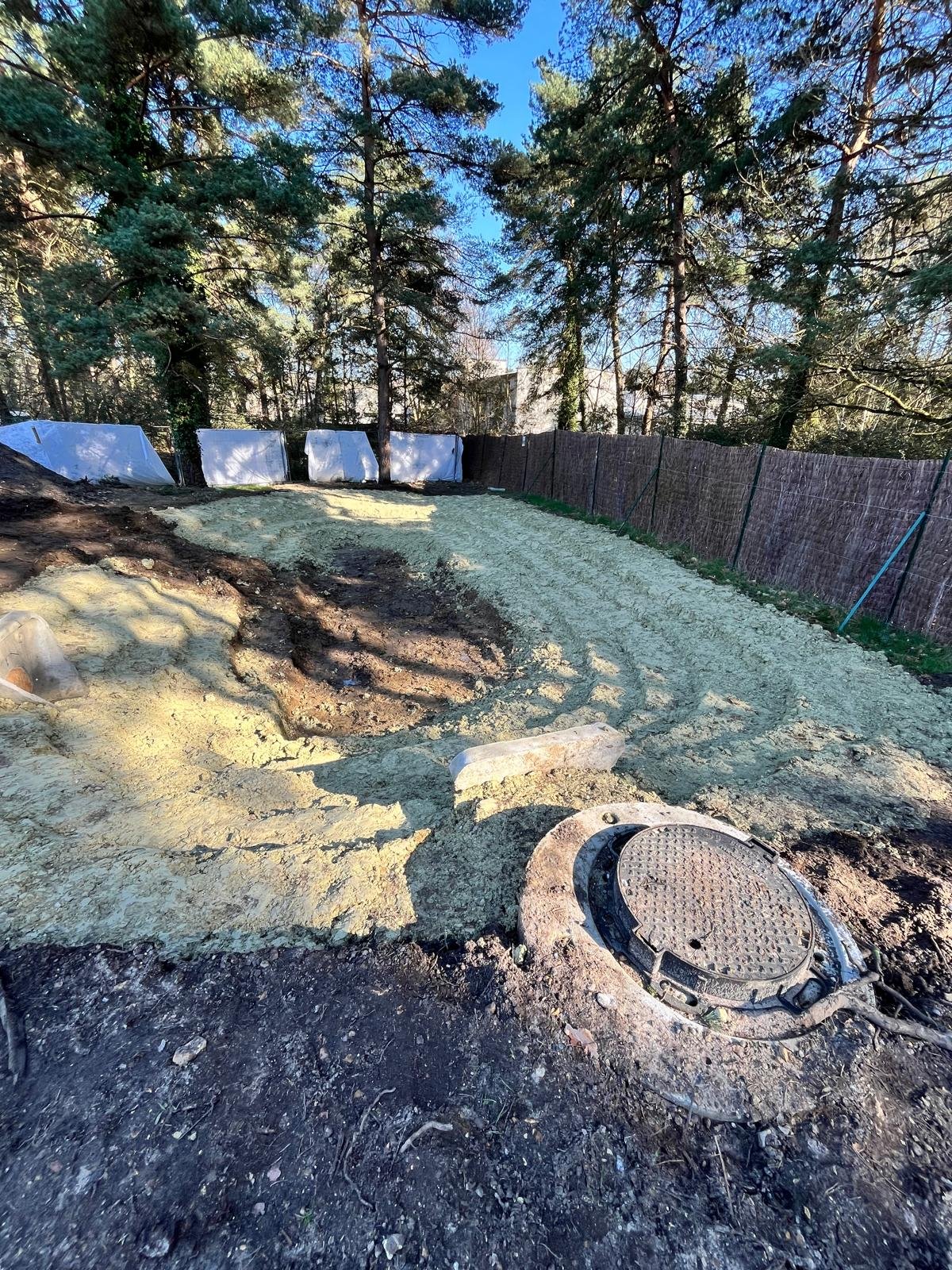

Par définition, une mare sèche est une dépression naturelle ou aménagée destinée à recueillir les eaux de pluie de manière temporaire. Elle ne contient pas d’eau en permanence et connaît des phases d’assèchement, ce qui favorise certaines espèces d’amphibiens, d’insectes et d’avifaune tout en limitant la présence de prédateurs aquatiques permanents.
À l’issue du terrassement et du modelage, des plantations d’espèces végétales adaptées aux milieux humides temporaires ont été réalisées en périphérie et dans les zones à faible profondeur. Ces plantations contribuent à la stabilisation des berges, à l’intégration paysagère de l’ouvrage et au développement d’un habitat favorable aux crapauds, aux hirondelles et à l’ensemble de la faune locale.
.
L’IPS : un lieu culte et d’expertise aux multiples gisements de communication Plaquette institutionnelle IPS
Au sein de notre institut, des leviers de management et de communication puissants pour votre organisation.
Avec l’IPS vous vous retrouverez dans ces verbes d’action qui incarnent concrètement nos valeurs en partage :
Incarner sa politique de Responsabilité Sociale et Environnementale (RSE)
Participer à la réputation d’un lieu d’excellence française réputé mondialement
Soutenir le dépassement de soi pour tous
Les noms des donateurs et mécènes figureront sur une plaque visible à l’entrée principale de notre futur bâtiment aux Mureaux.
L’Institut Parasport Santé : un écosystème vertueux unique au monde, à la fois durable et innovant, qui associe Handicap, Sport-Santé, Formation et Recherche
« IPS Infos » est une publication de l’association de la FRUP IPS
IPS- 2ème étage – 29, rue du Colisée 75008 Paris – 02.51.17.51.26 / 07.87.52.52.14
Directeur de la publication : Professeur François Genêt – francois.genet@aphp.fr
Rédacteur en chef : Philippe Fourny – philippe.fourny@ips-fondation.org
Marketing & communication : Kévin Thérenty – kevin.therenty@ips-fondation.org
Maquette et diffusion : Guillaume Genêt – g.genet@cytisco.com
